工事概要OVERVIEW

ホーム > 工事概要

概要

【工事名称】
原目配水池更新事業
【工事場所】
福井市原目町(原目山)
【工  期】

令和  7年(2025)2月21日

~令和12年(2030)3月31日
【発 注 者】
福井市上下水道局 事業部 水道管路課
【施 工 者】
安藤ハザマ・新内・新富特定建設工事共同企業体

.

原目配水池は福井市原目町の原目山の山間部に位置し、九頭竜浄水場で浄水した水を市街地や福井赤十字病院等の災害拠点病院に供給する重要度の高い施設です。しかし、建設後50年以上が経過し老朽化が進んでおり、現在の耐震基準に満たないため「災害に強い水道」の実現に向け、この度、配水池の更新を行います。更新時のリスクを回避するため、既設配水池の片池を稼働させながら、施設を更新します。



工事の実施にあたりましては、ご迷惑を最小限にとどめるよう注意を払って行いますので、ご理解とご協力を賜りますようお願い申し上げます。



.

配水池の更新手順(断面図)

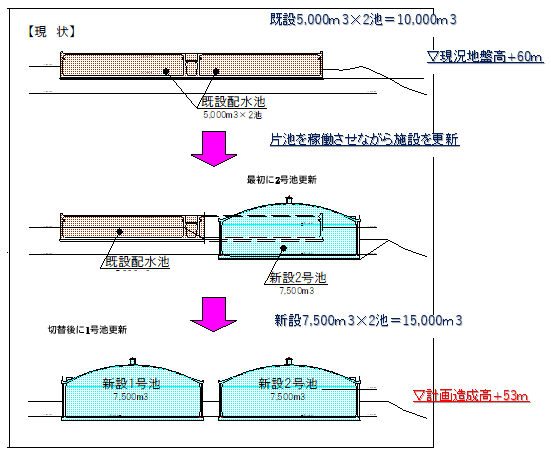

  • 更新手順

.

更新計画図(更新前⇒更新後)

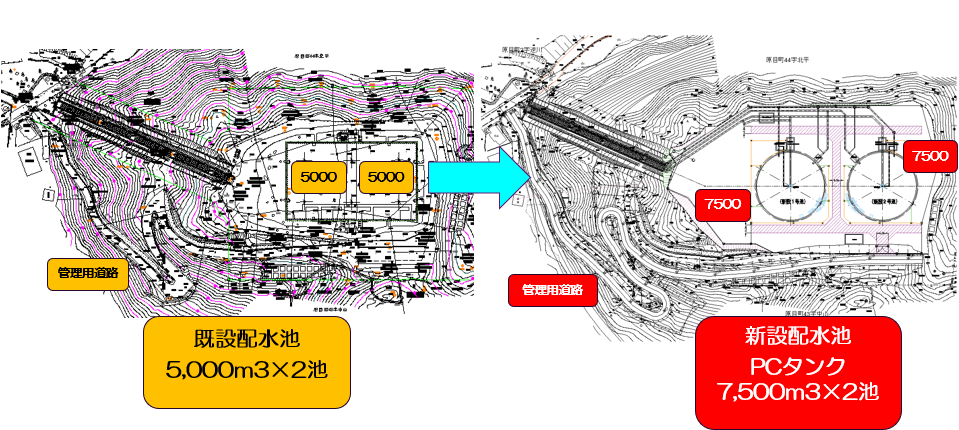

  • 更新計画図

.

施工サイクル

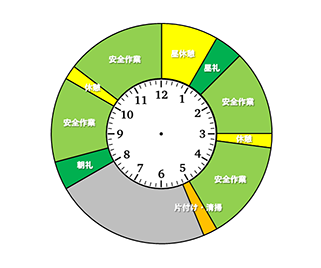

施工サイクル

  8:00~   安全体操・朝礼・KY

  8:30~   作業開始

10:00~   休憩

12:00~   昼休憩

13:00~   明日の作業の打合せ

15:00~   休憩

17:00    作業終了
