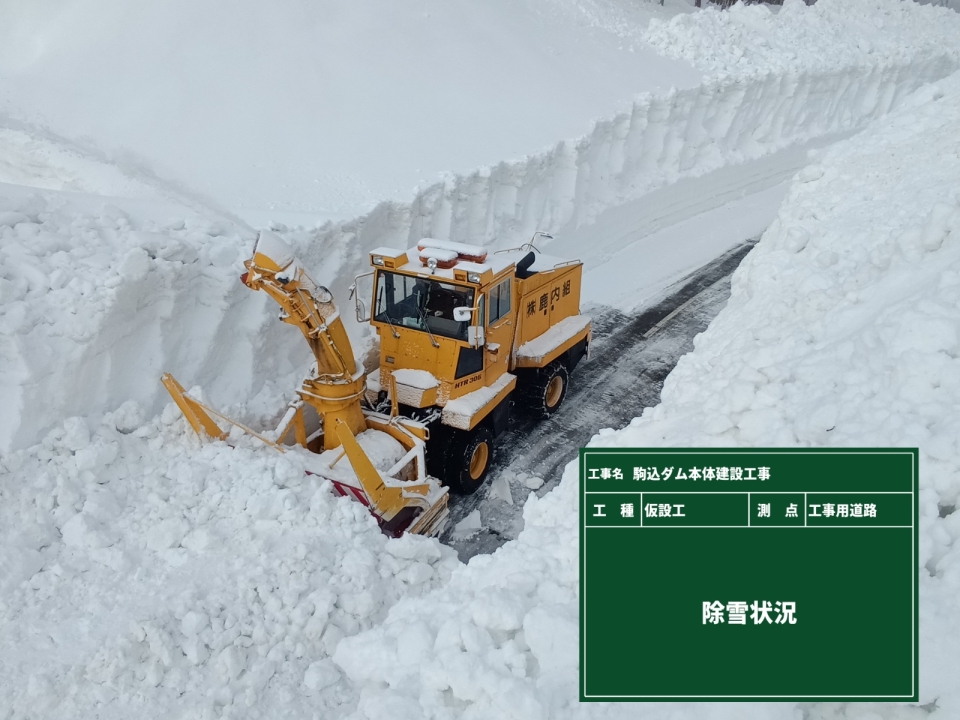

工事進捗状況PROGRESS
ホーム > 工事進捗状況

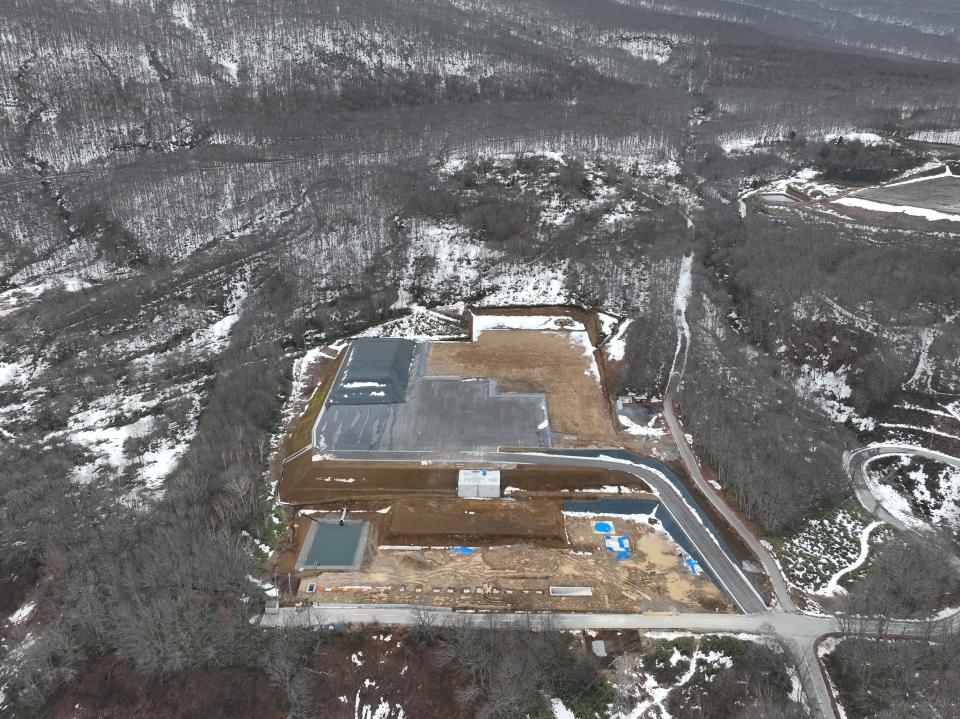

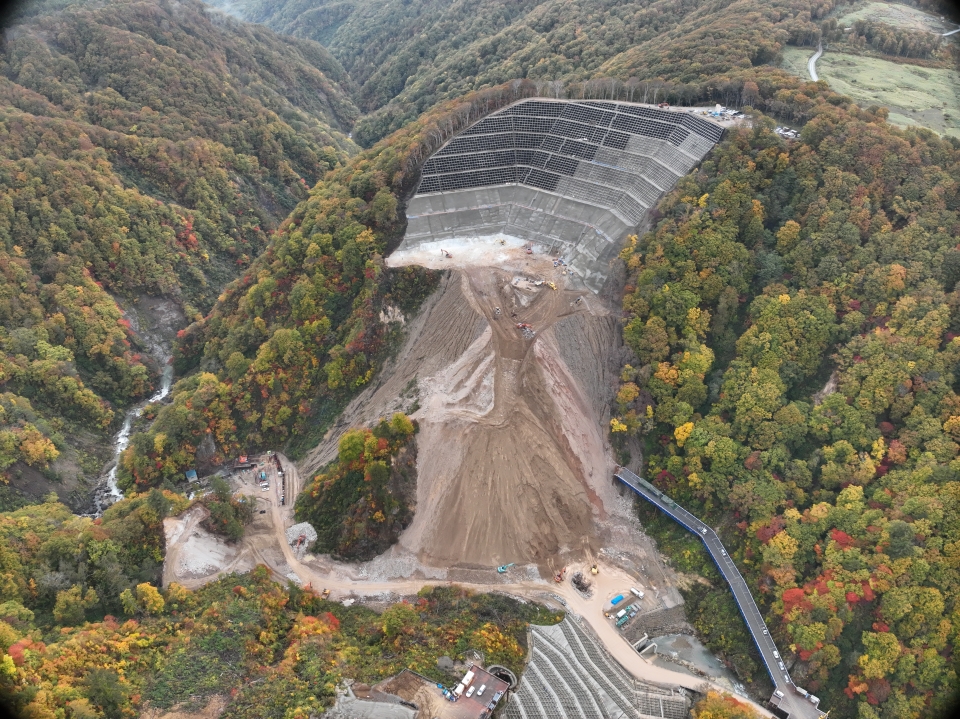

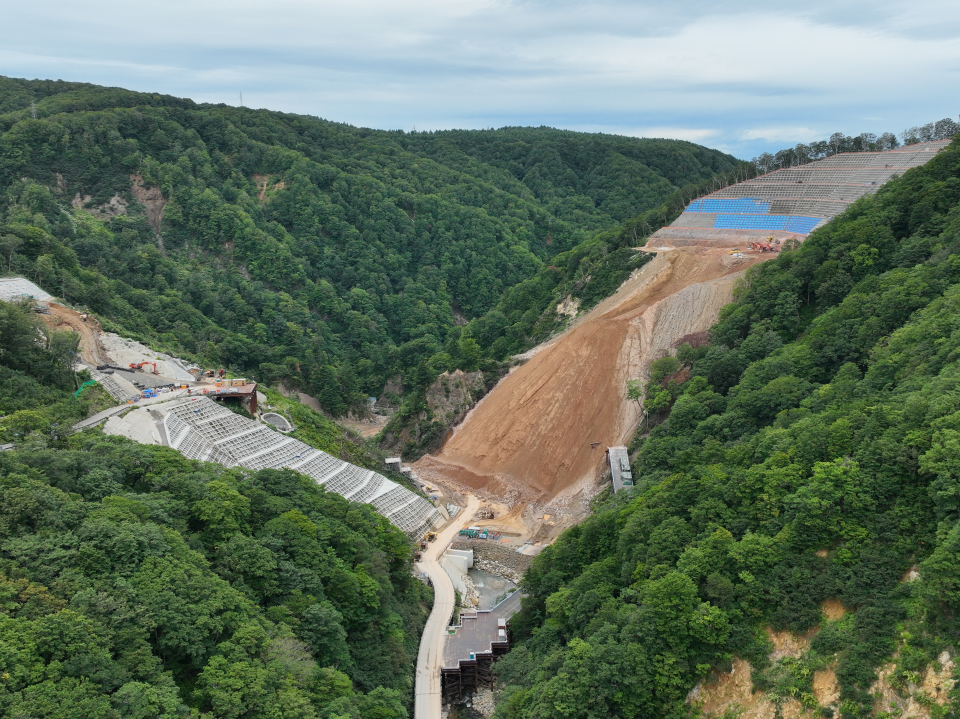

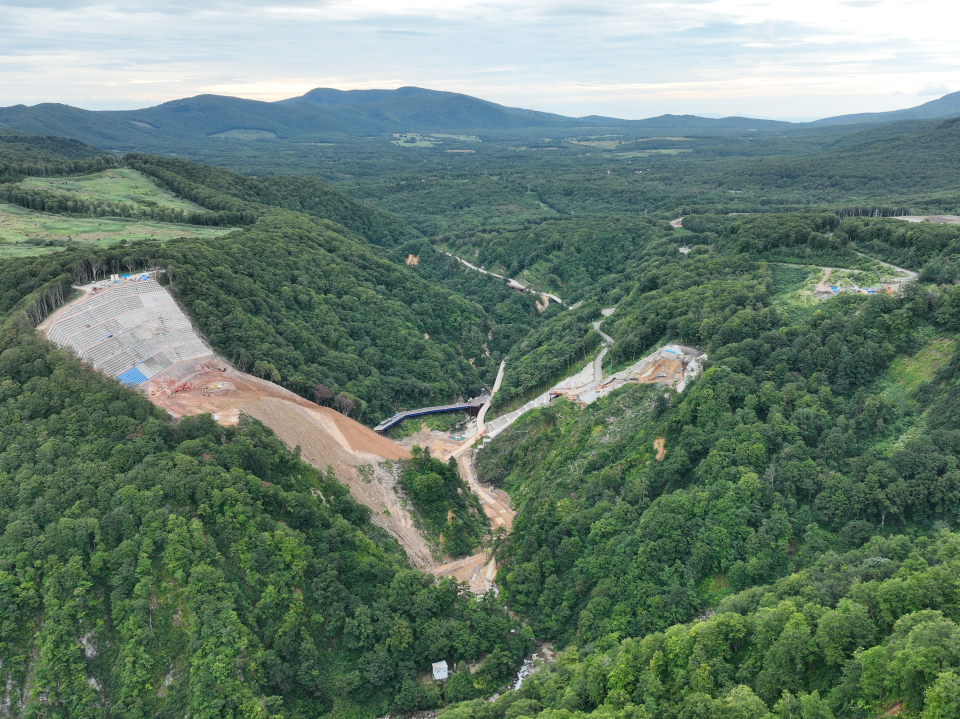

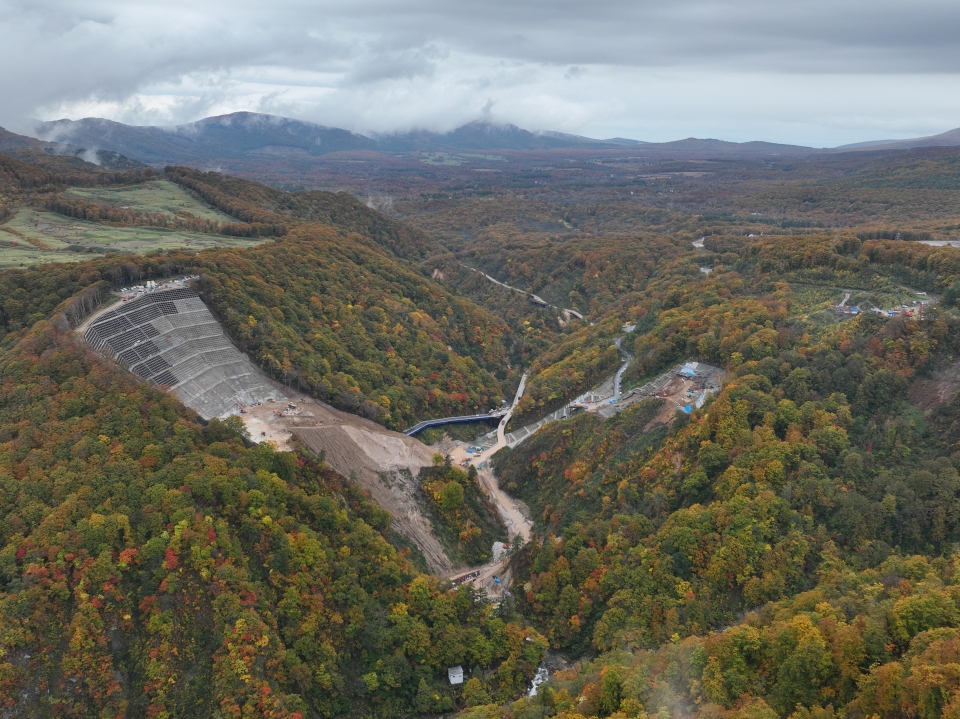

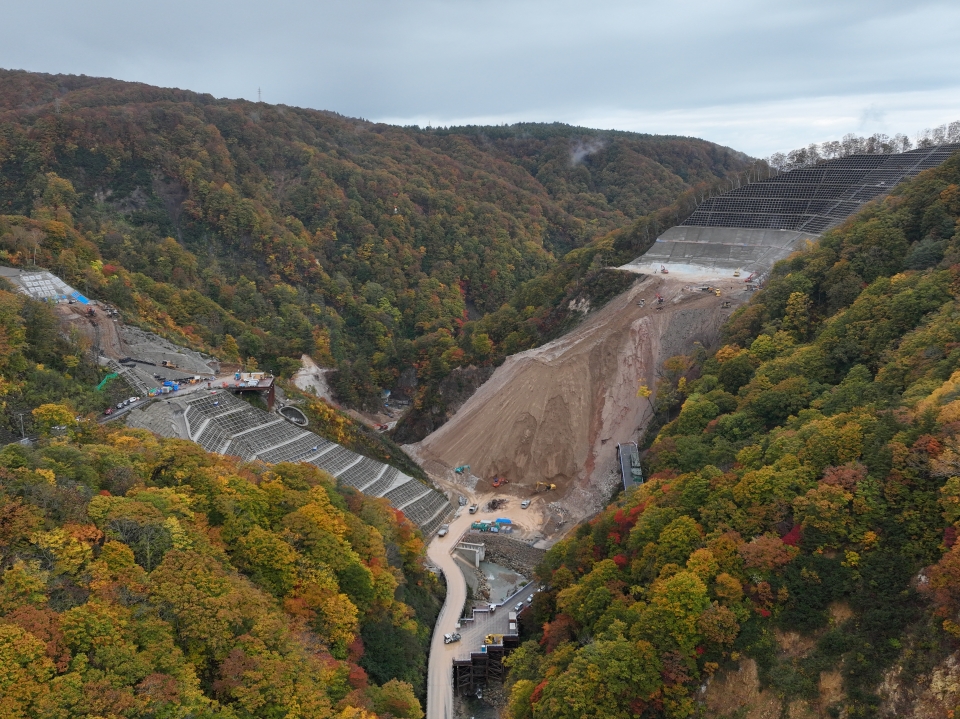

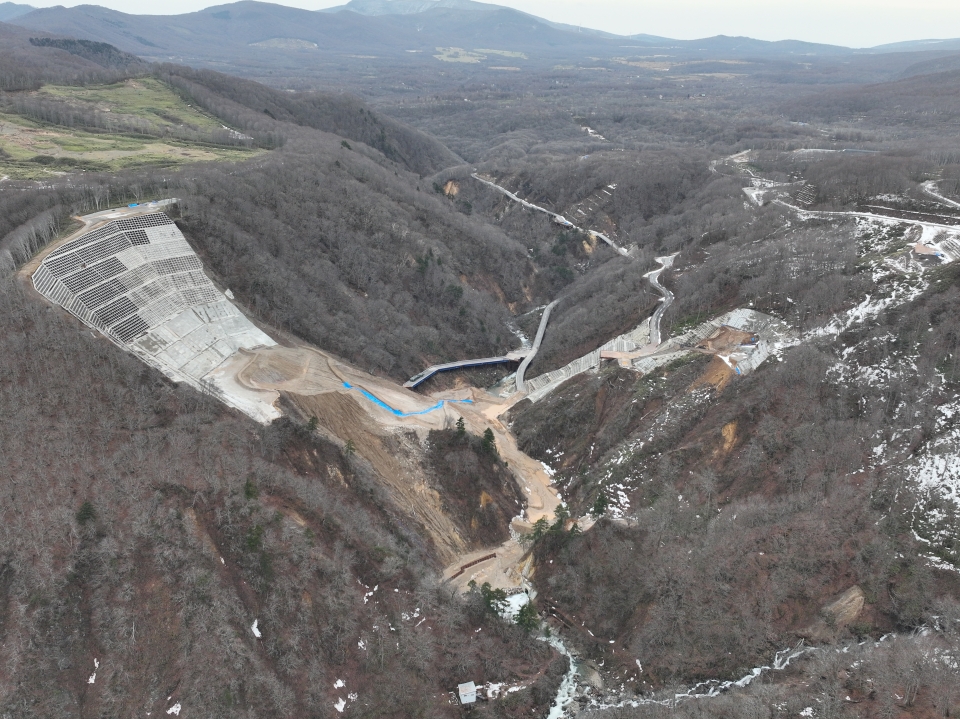

2025年10月

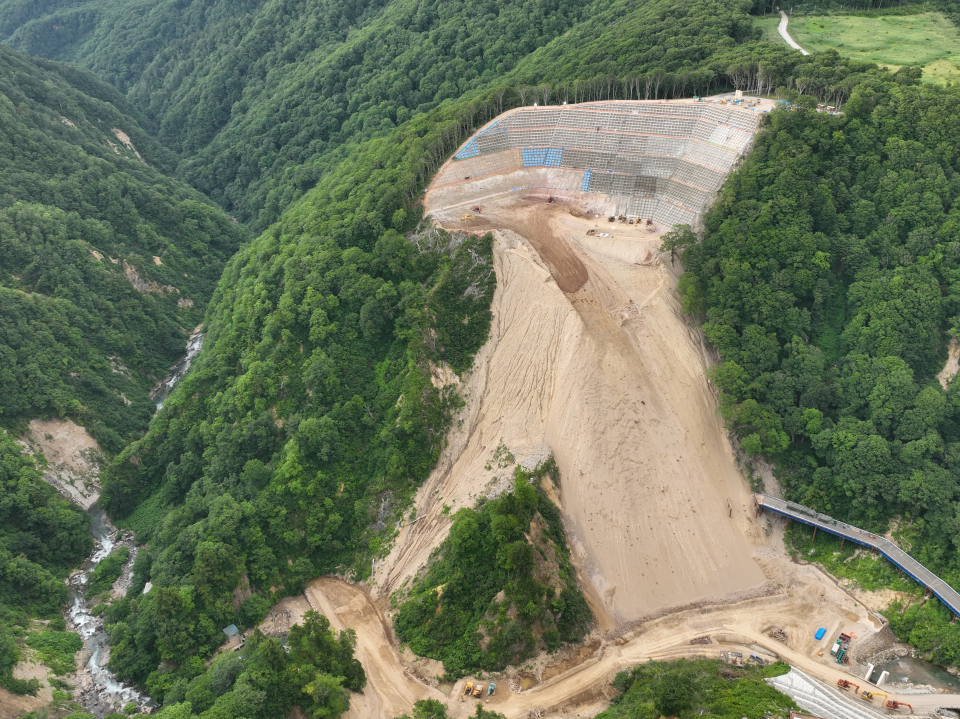

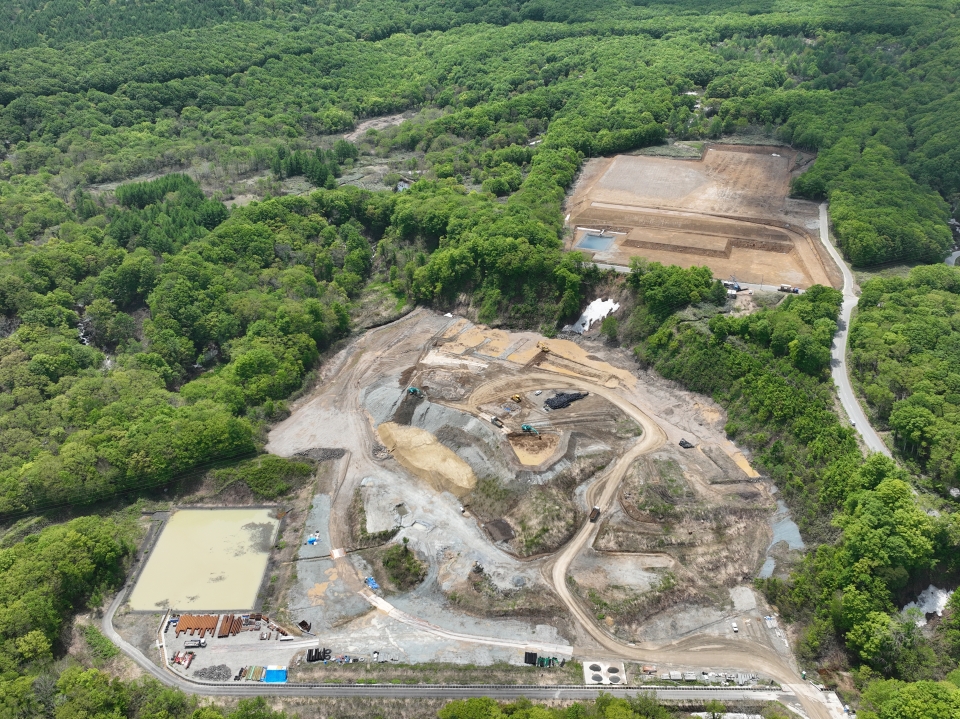

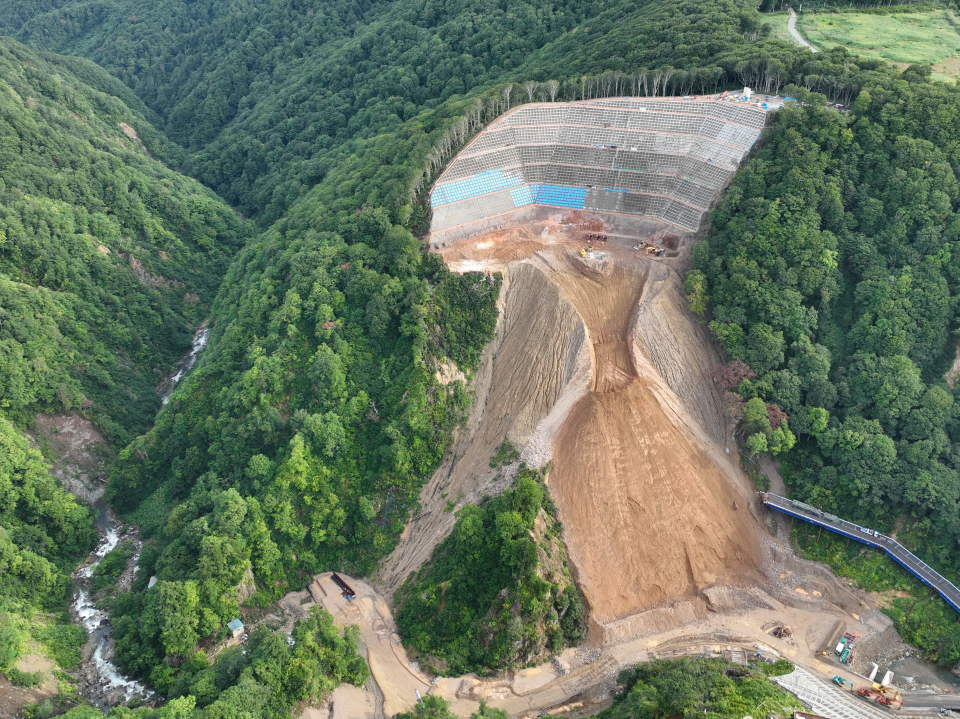

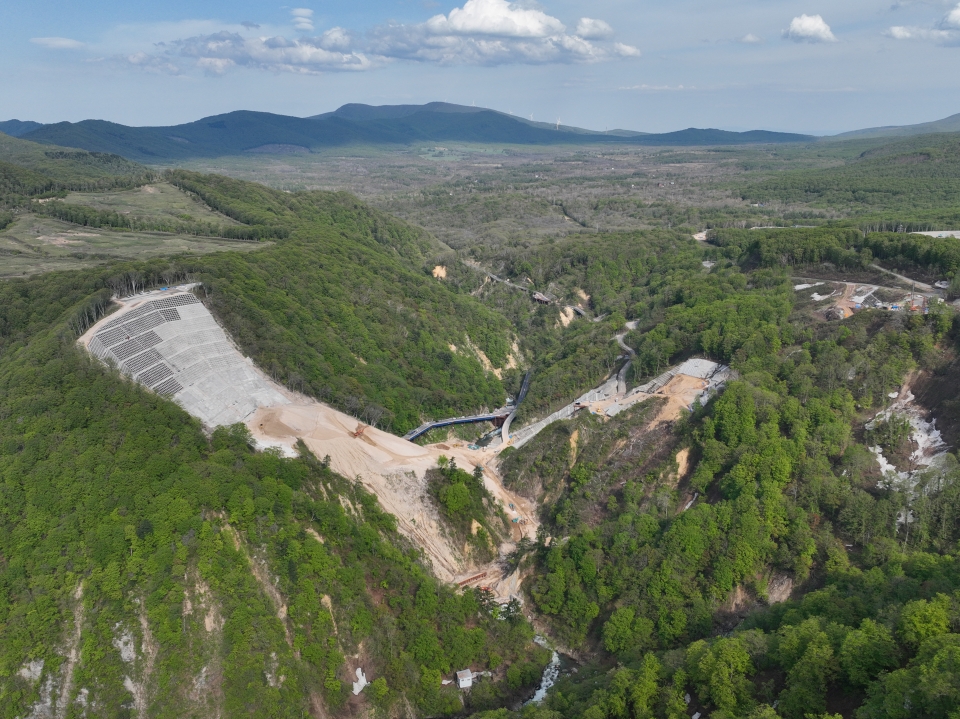

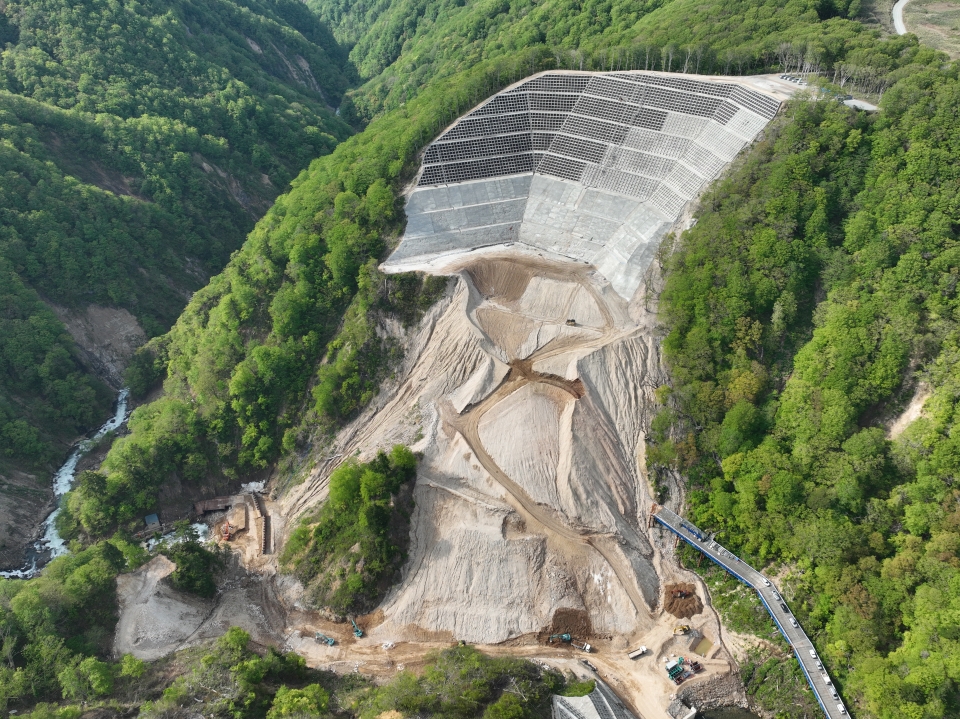

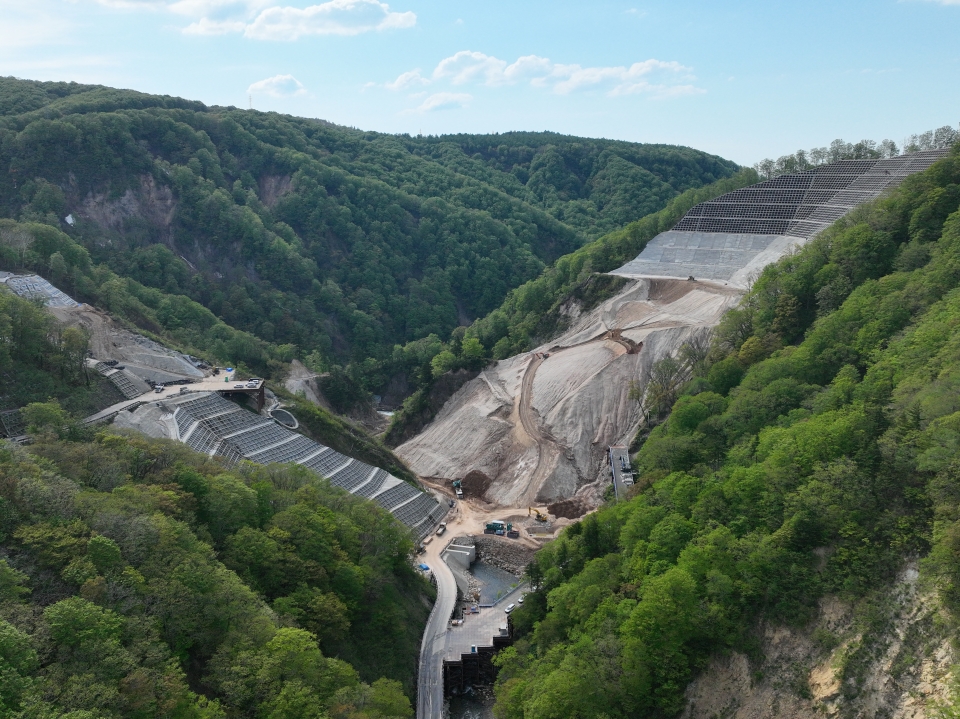

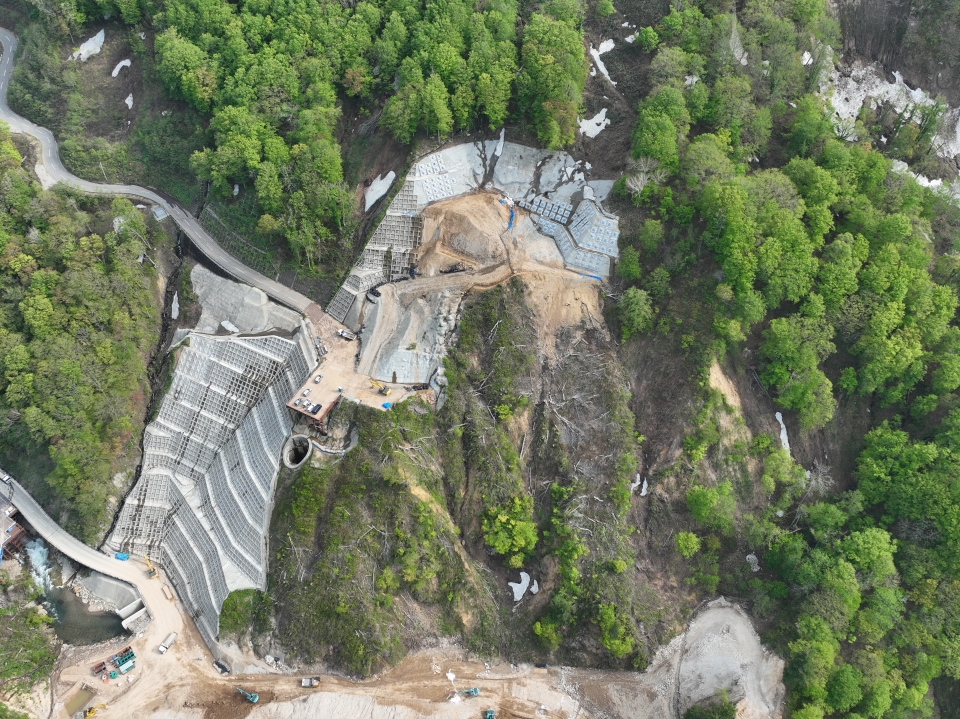

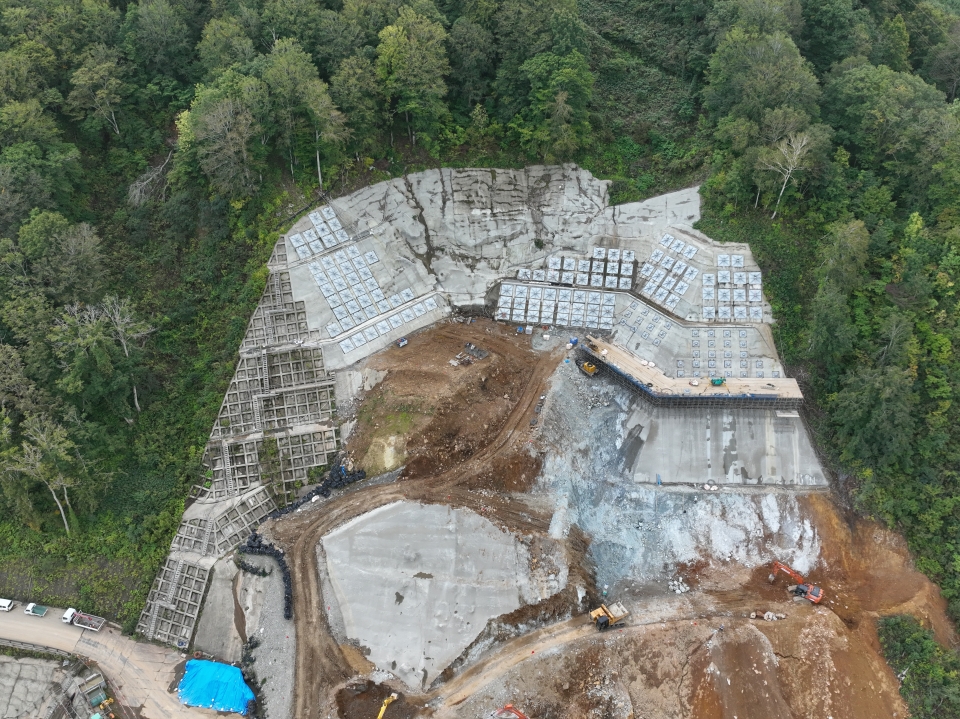

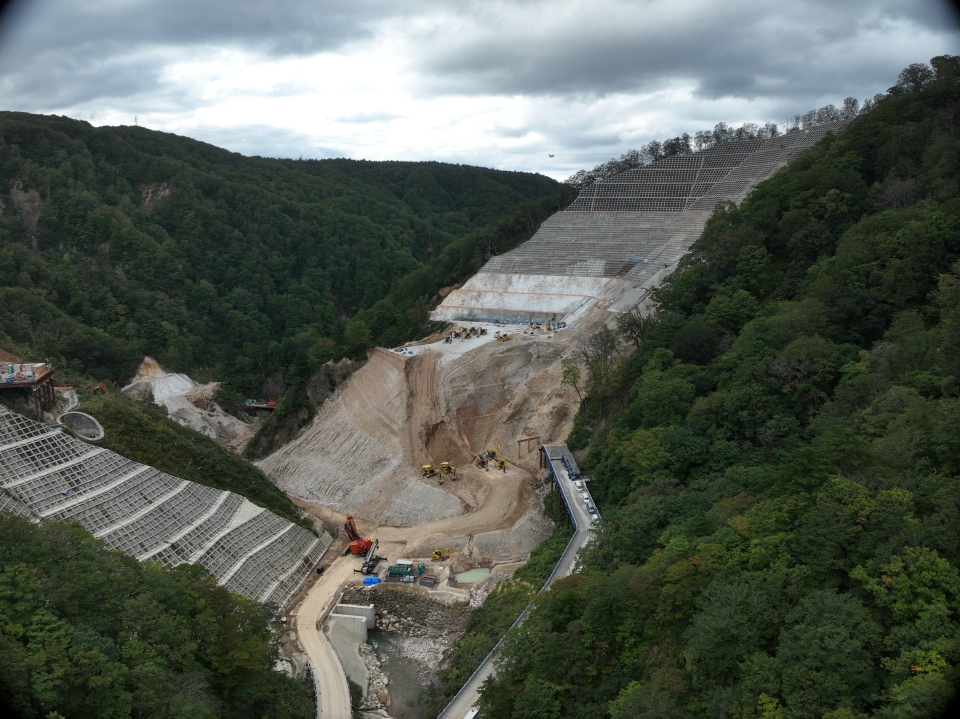

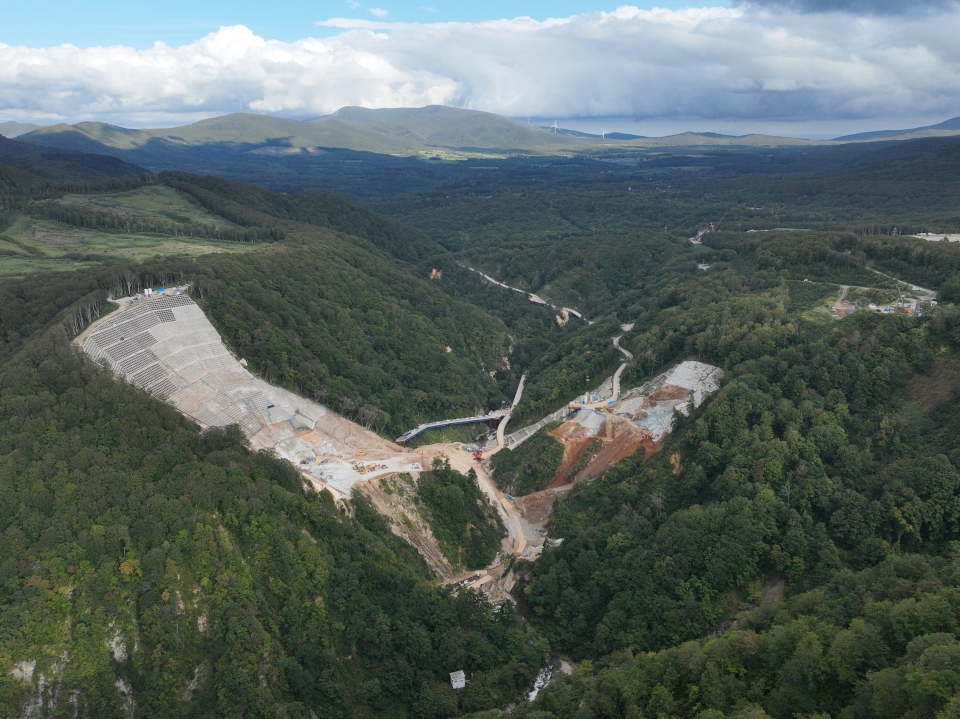

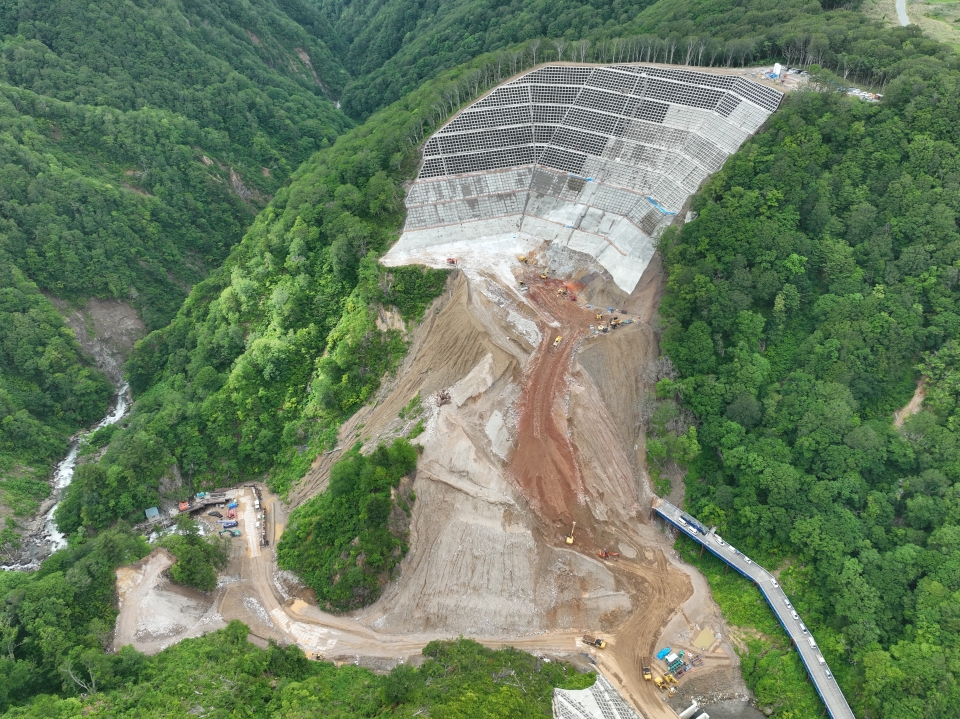

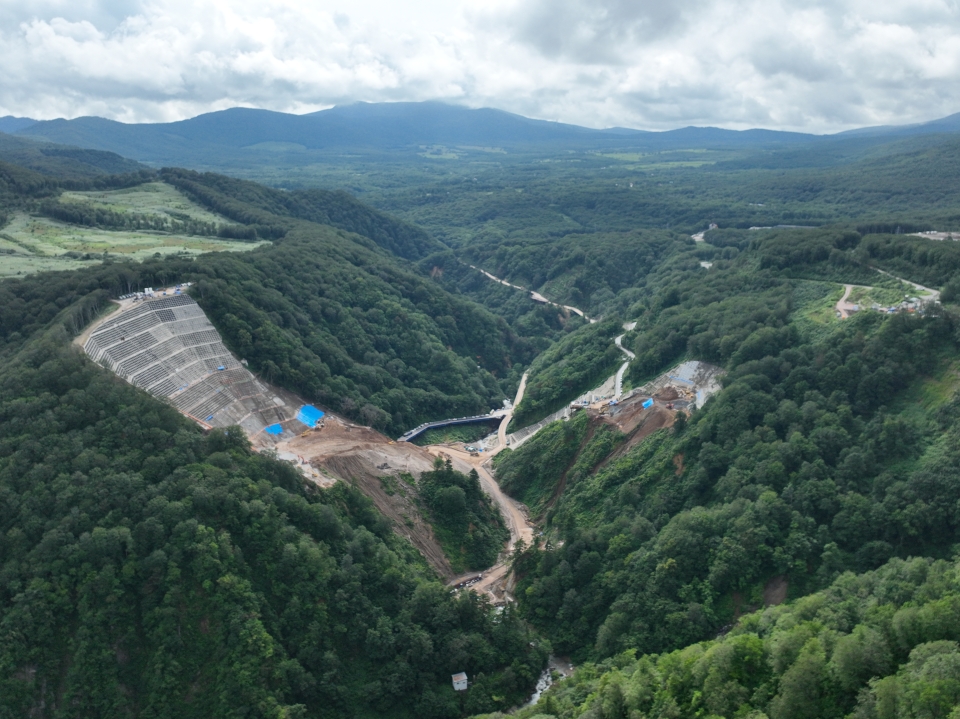

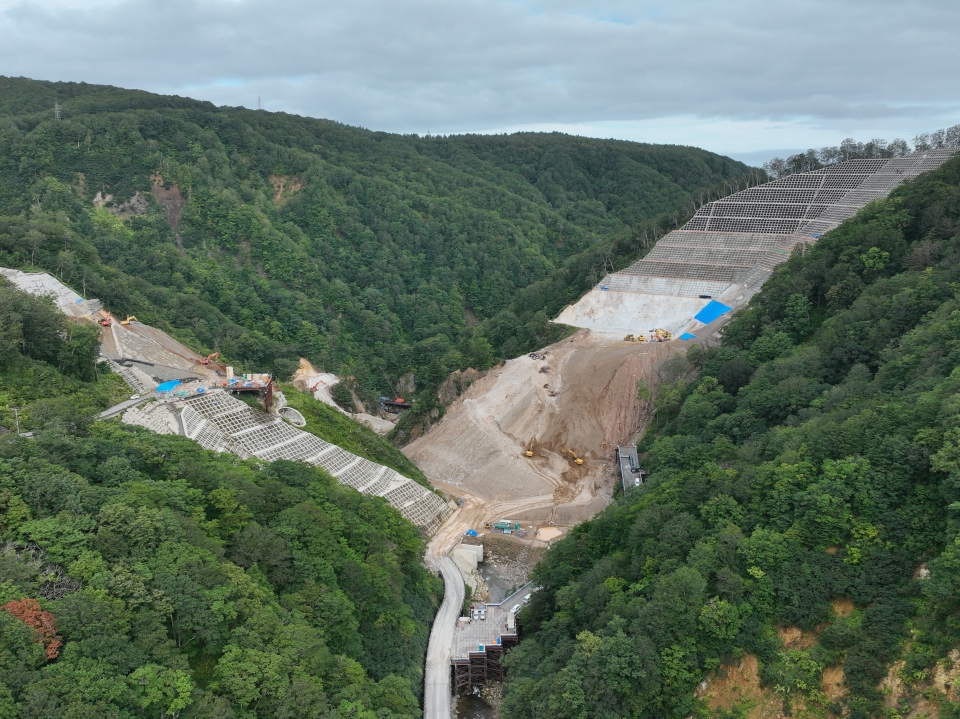

- 下流よりダムサイト全景

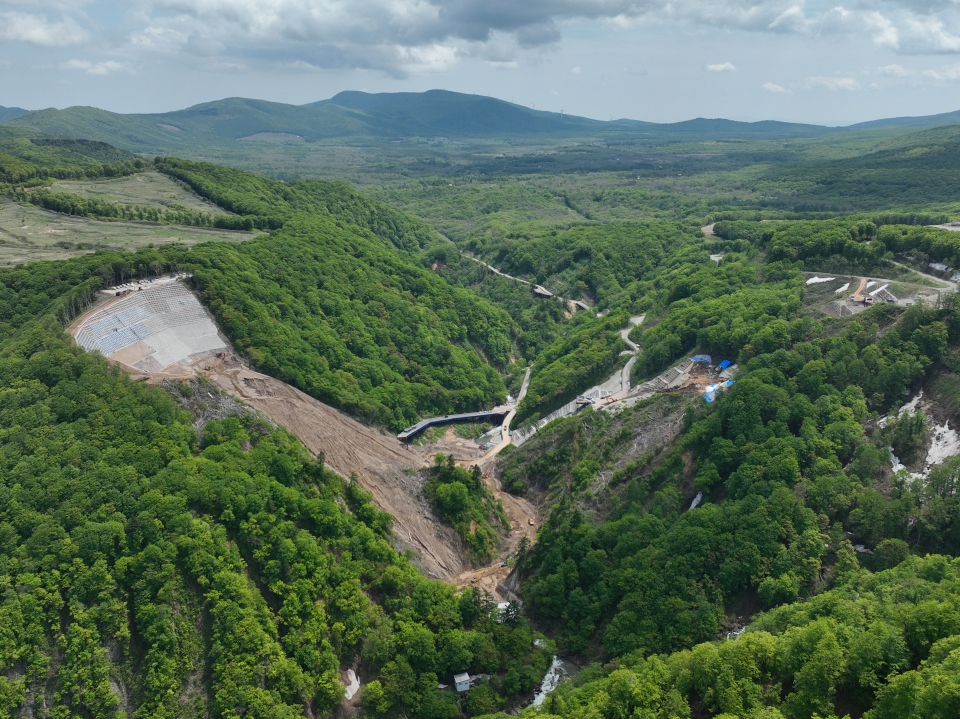

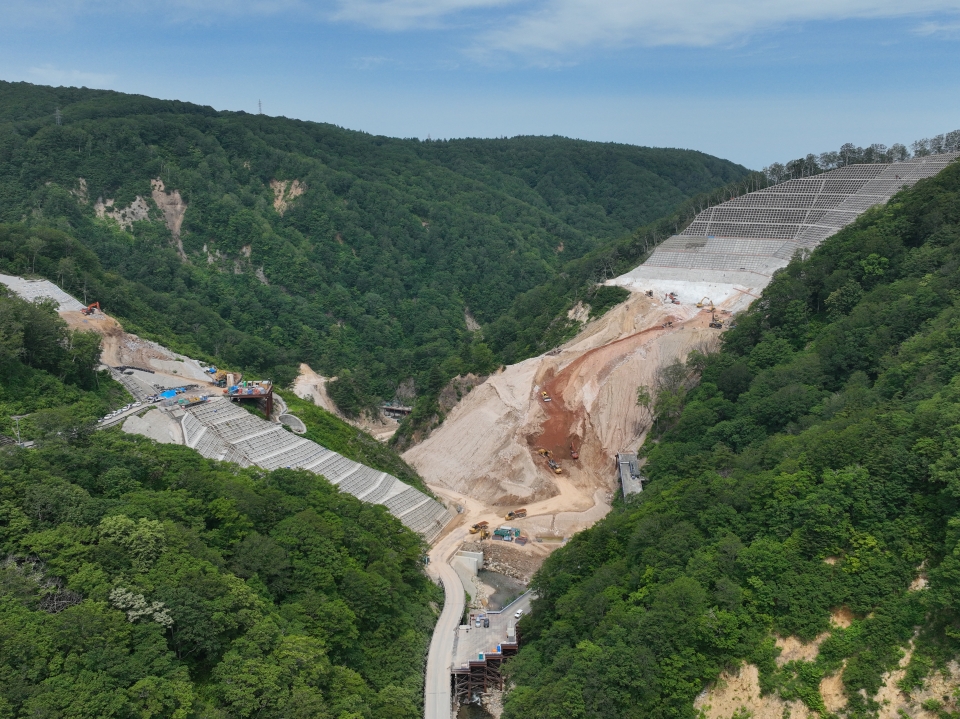

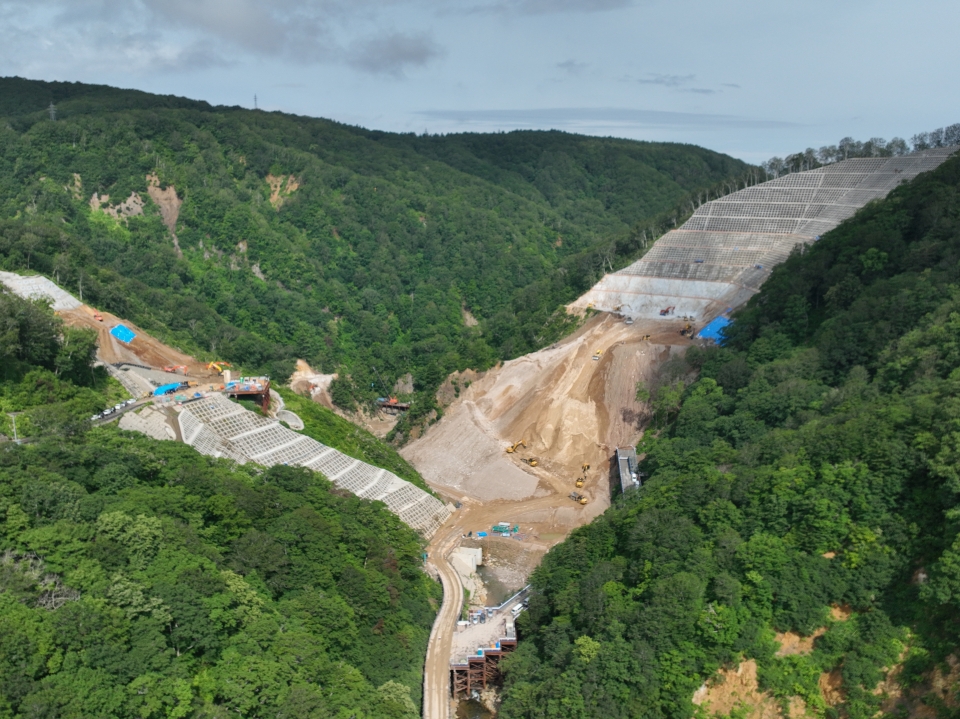

- 上流よりダムサイト全景

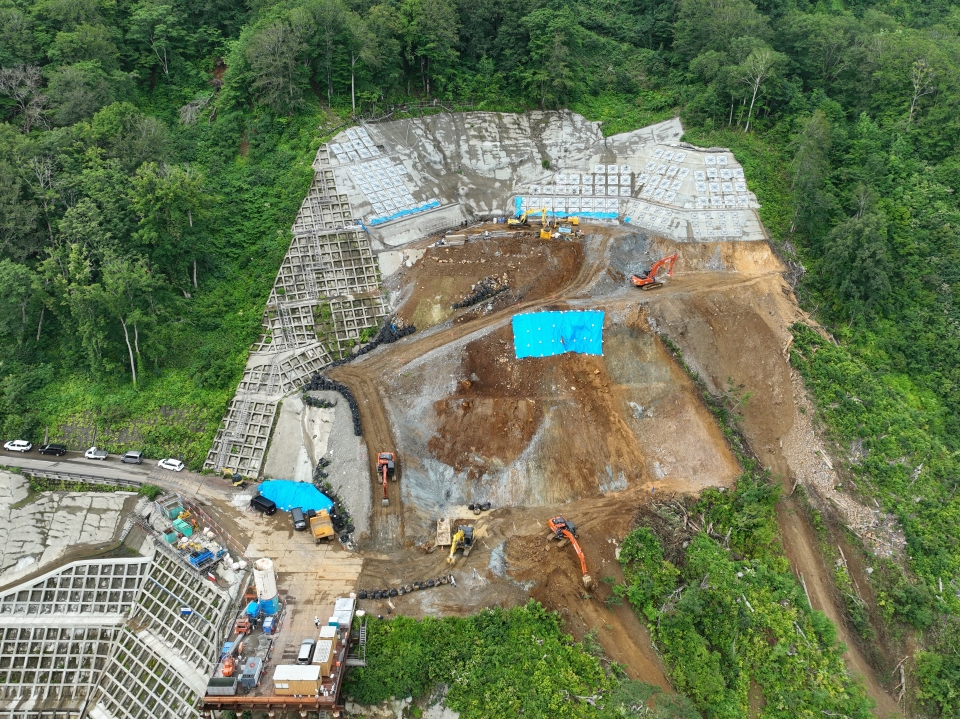

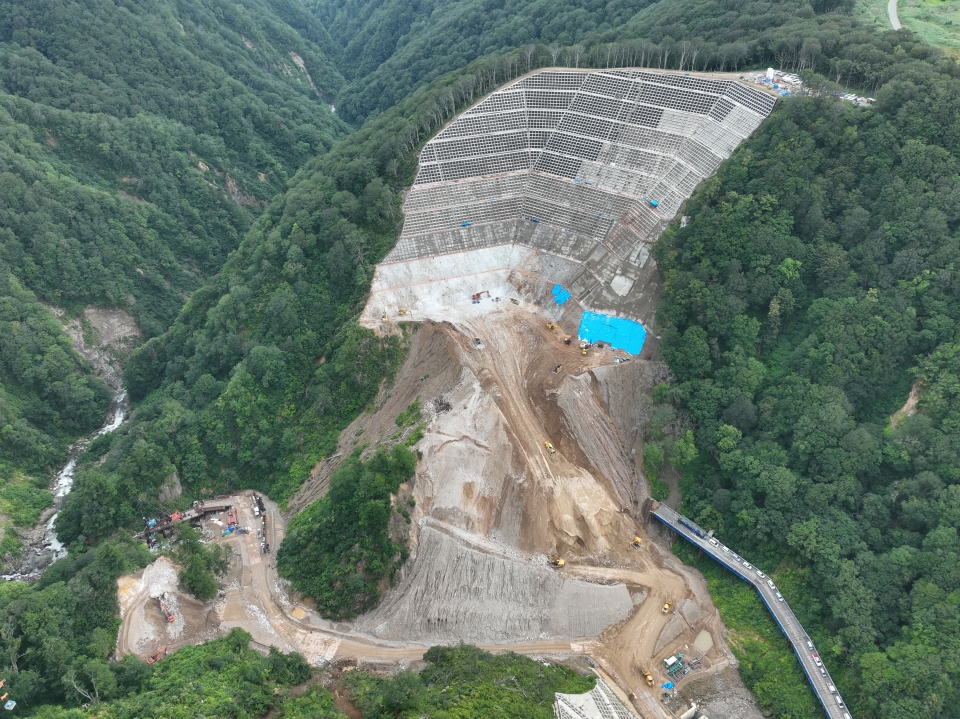

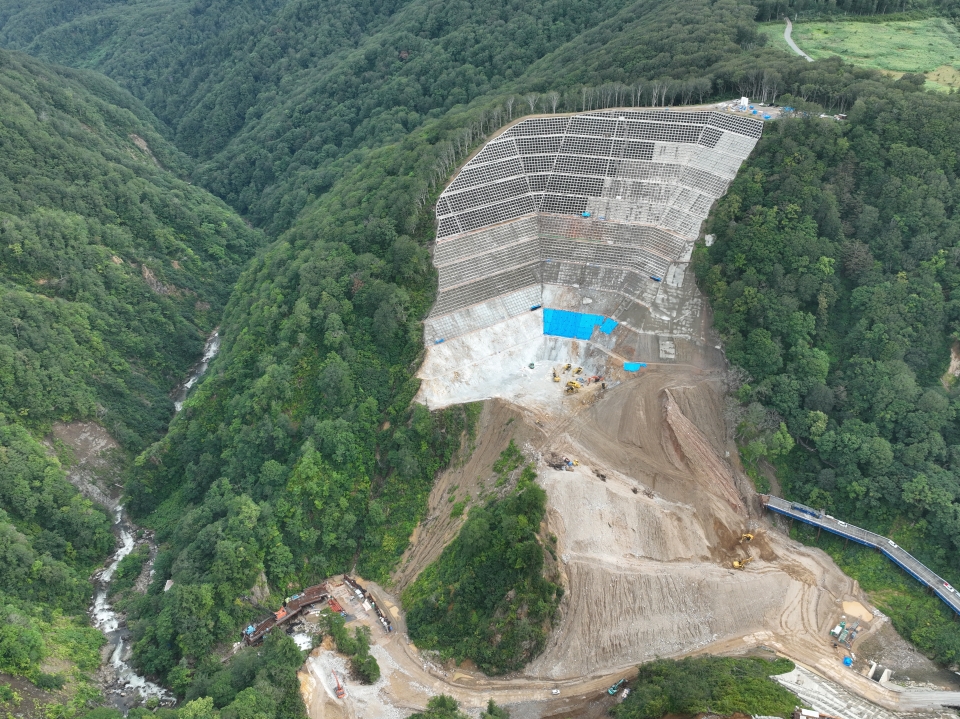

- 右岸基礎掘削全景

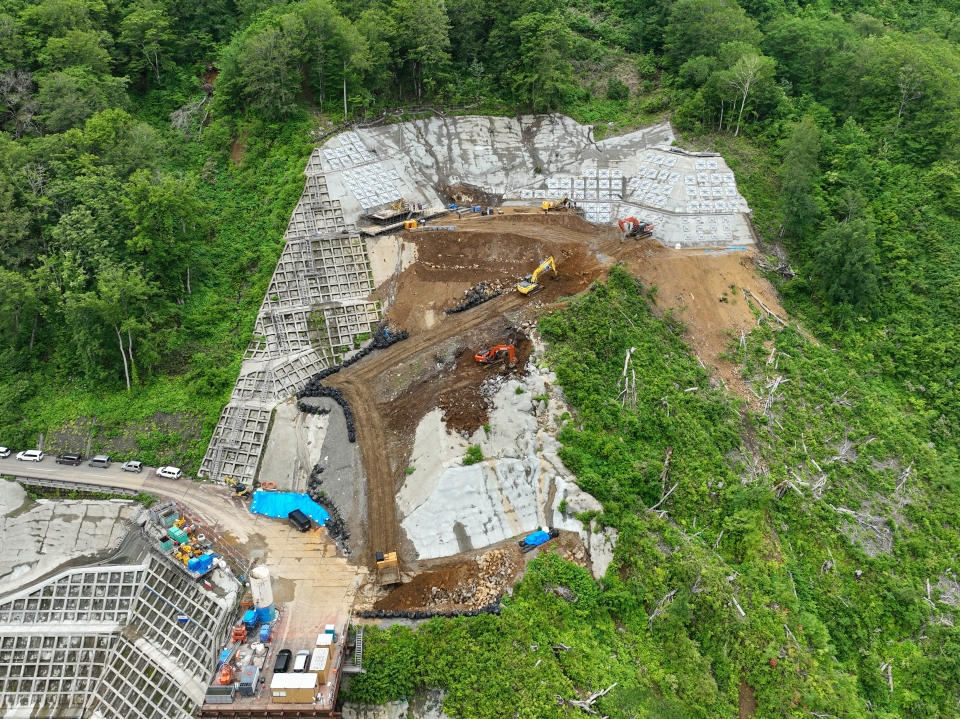

- 左岸基礎掘削全景

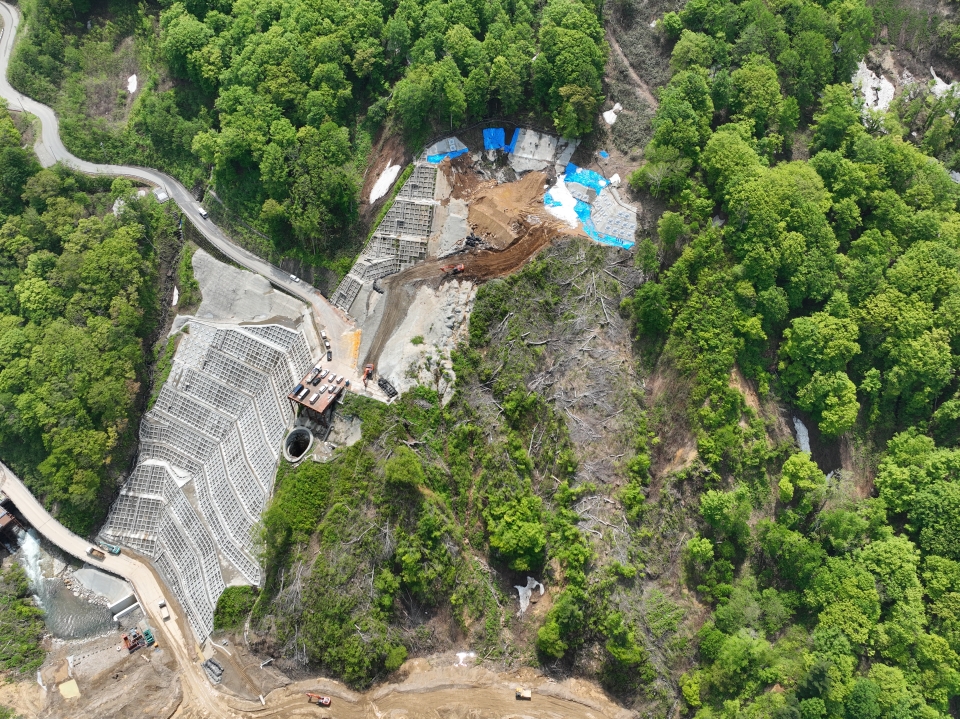

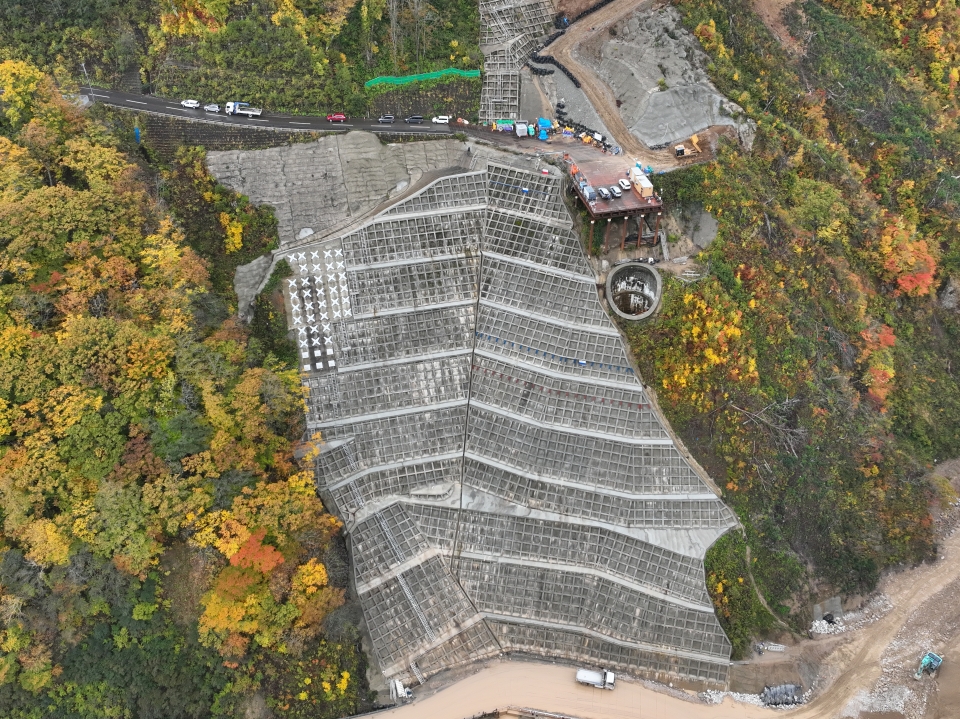

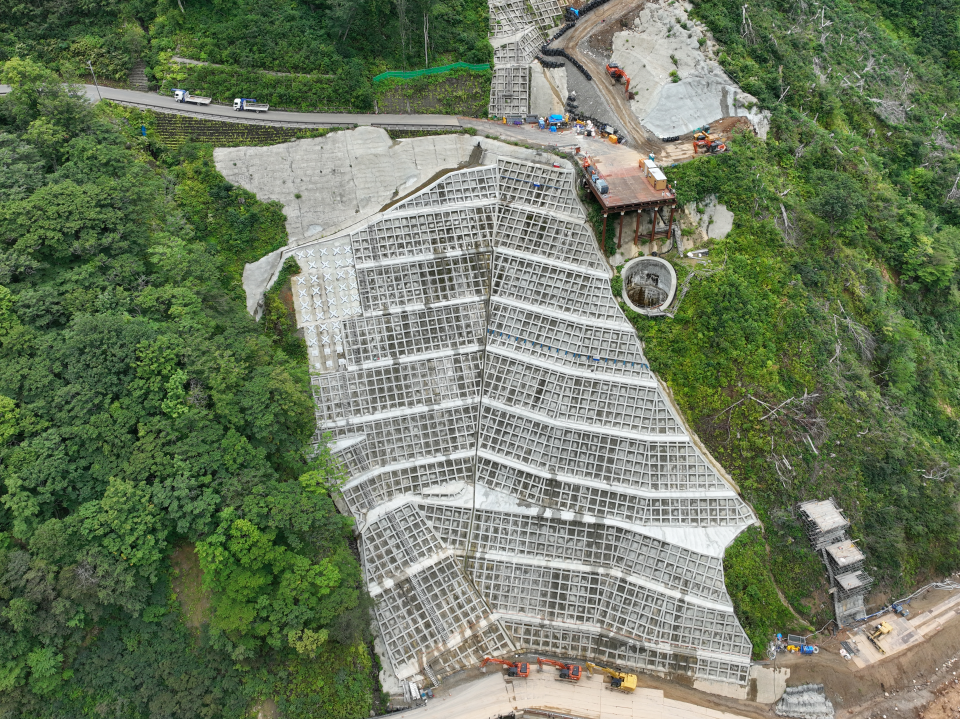

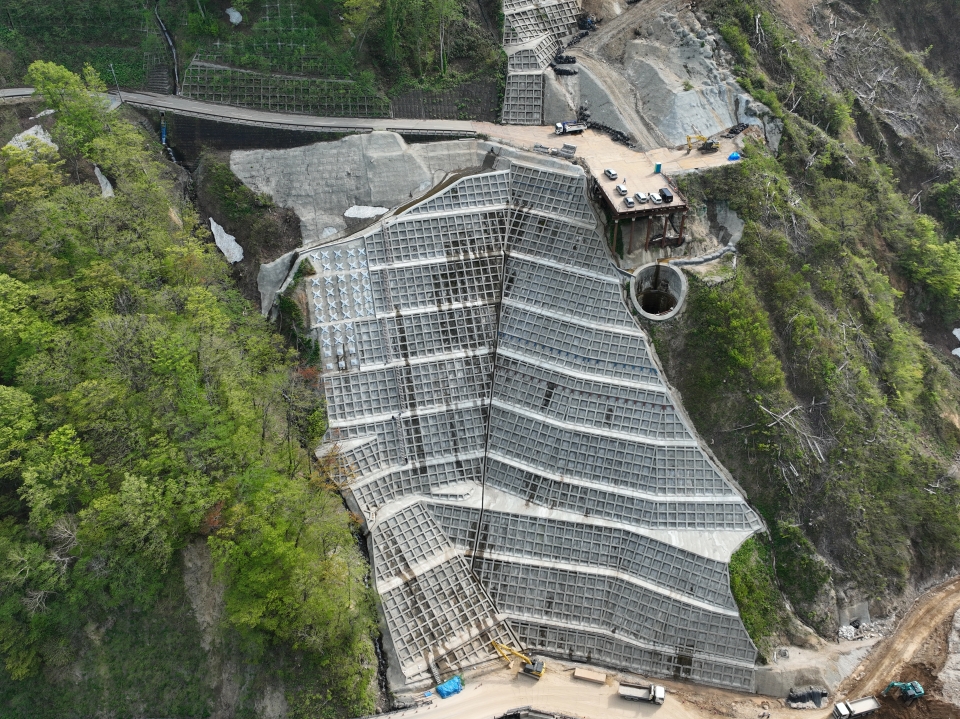

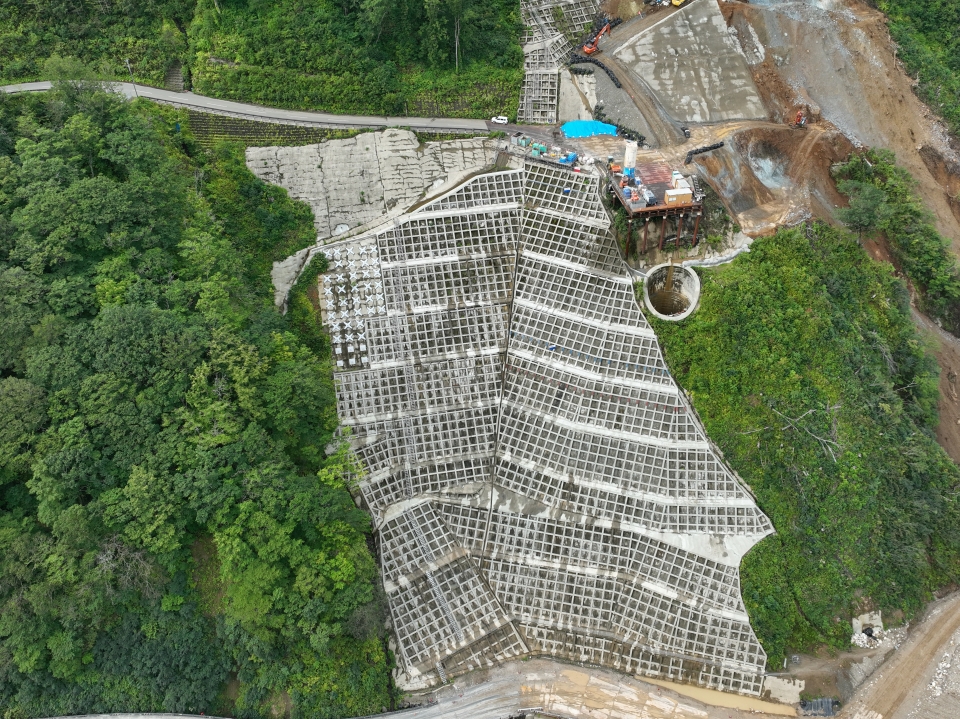

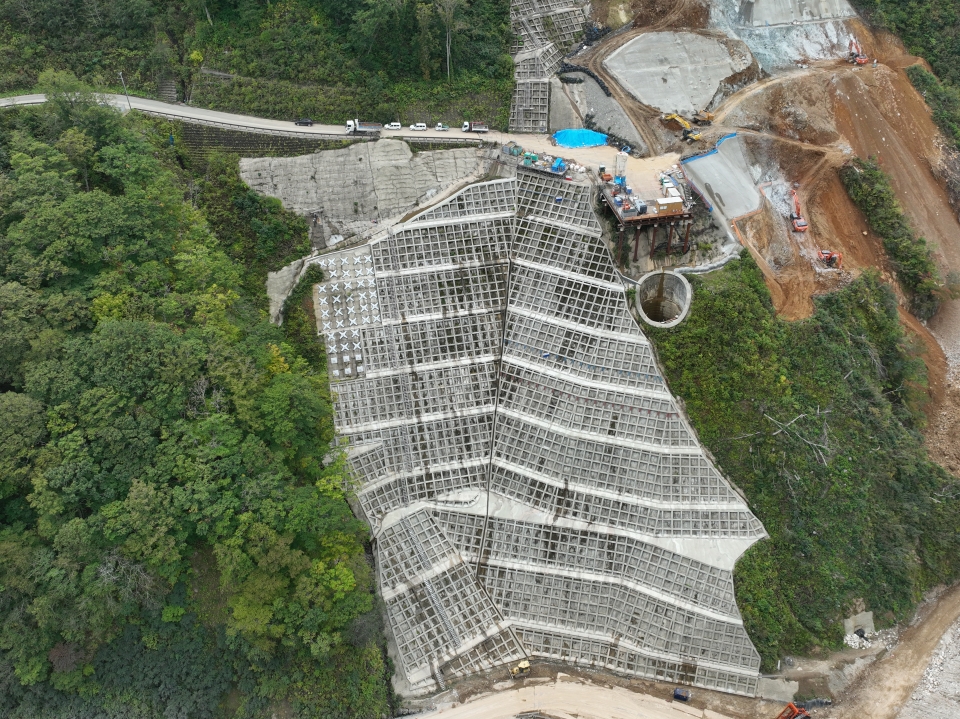

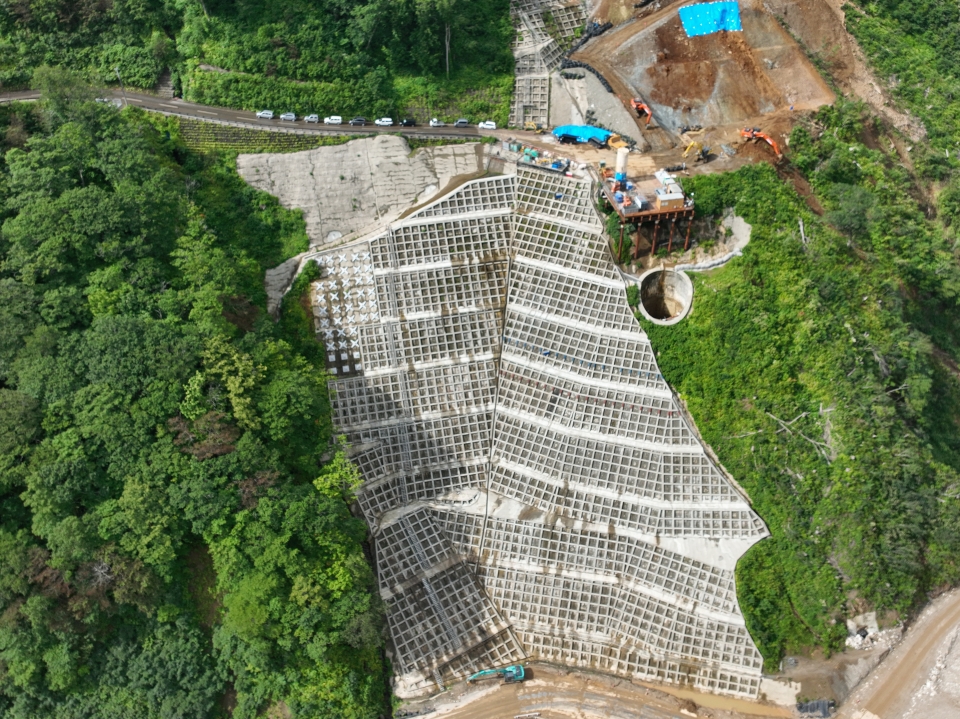

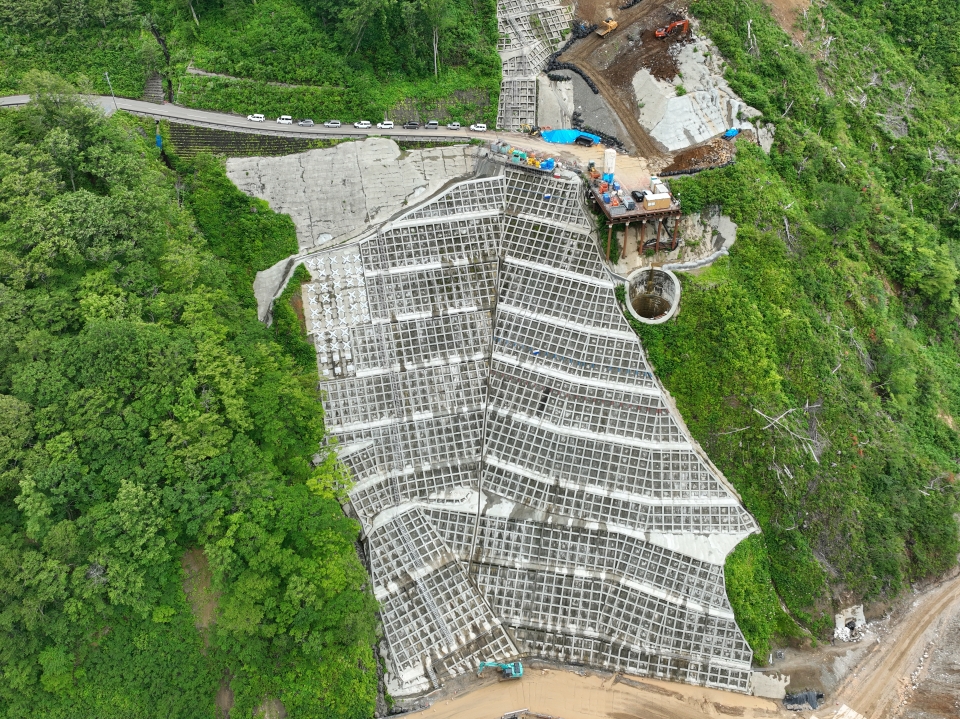

- 吞口上部斜面対策工全景

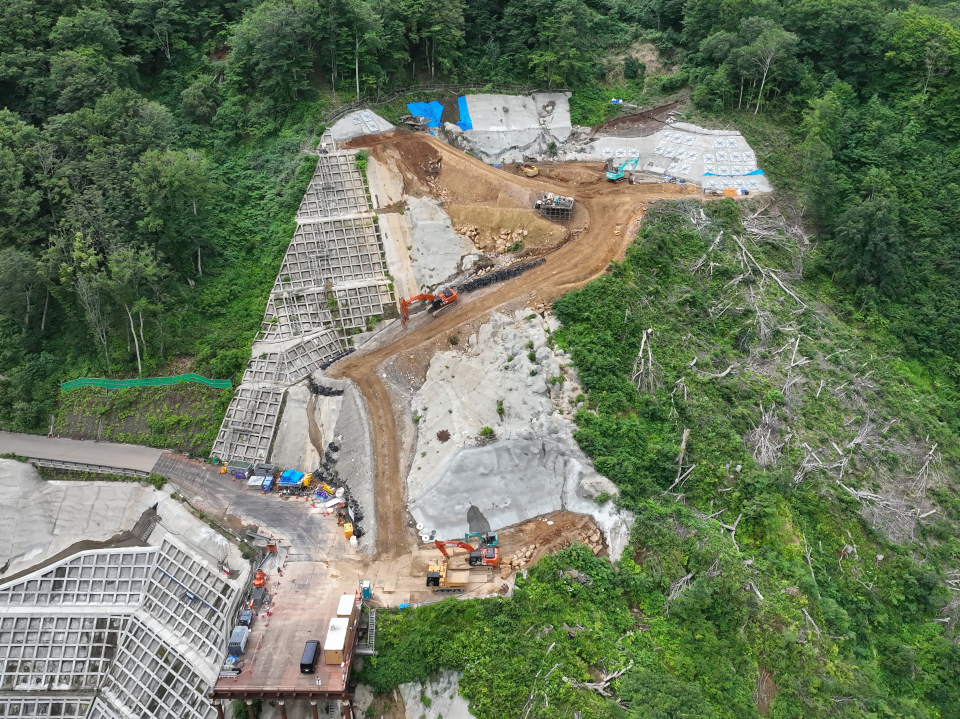

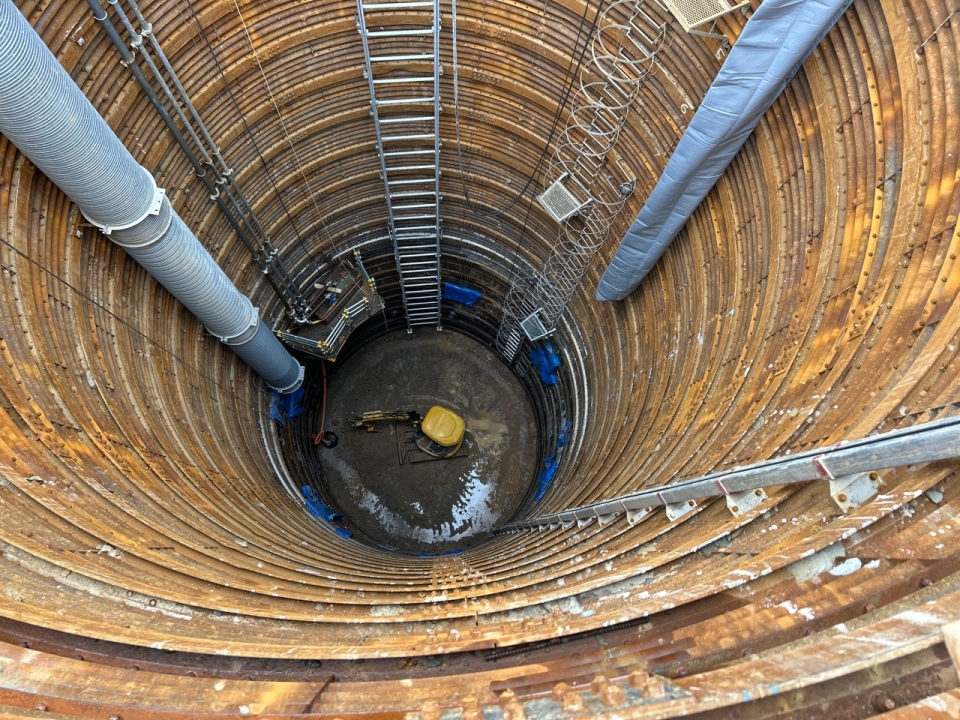

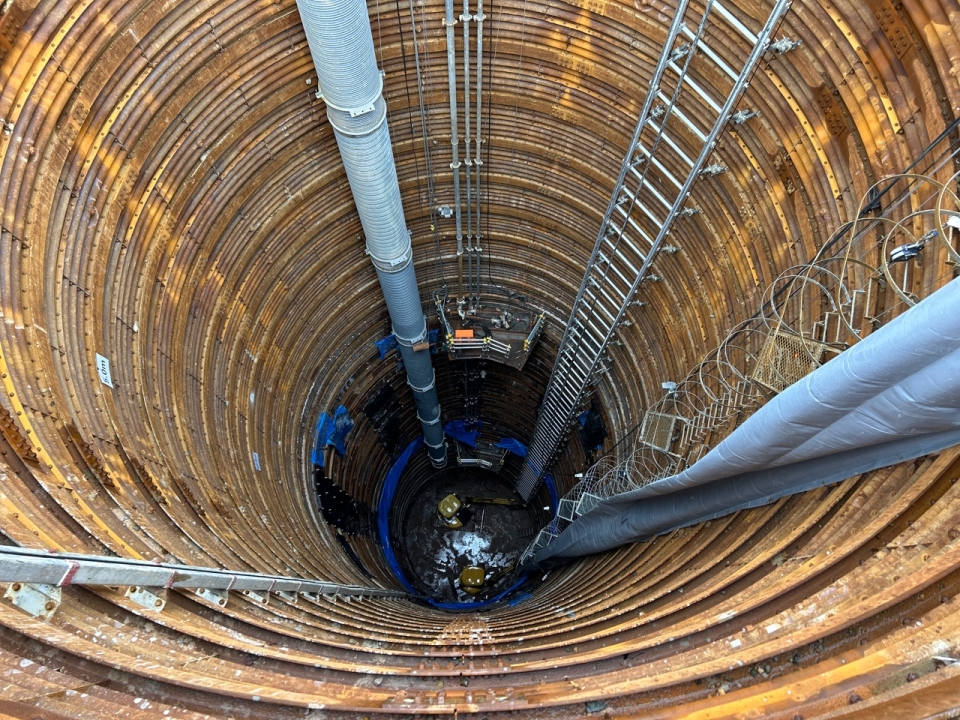

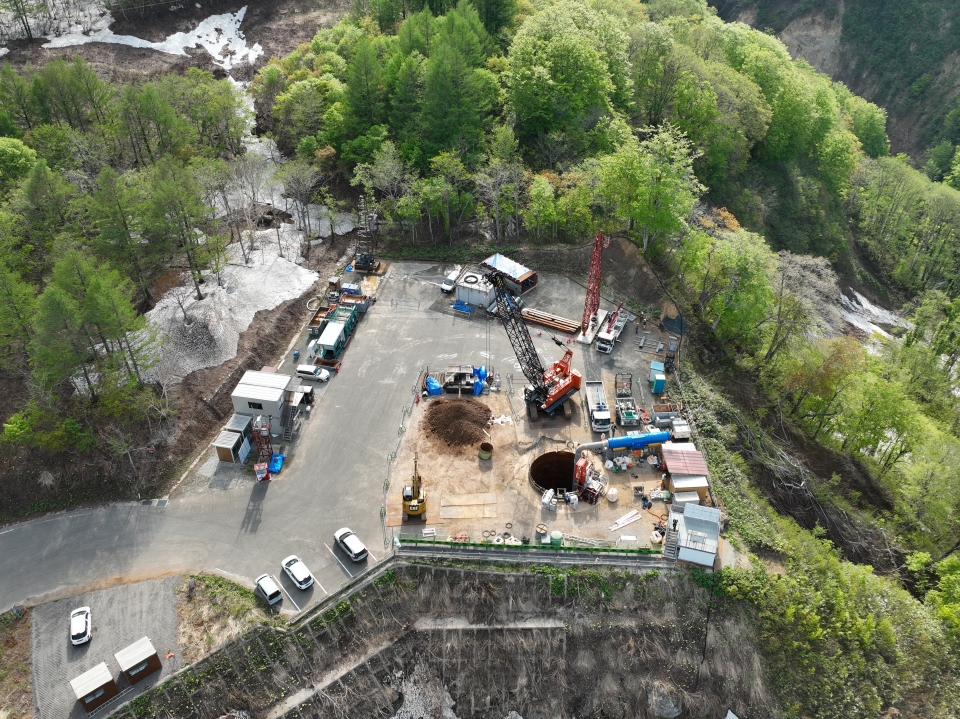

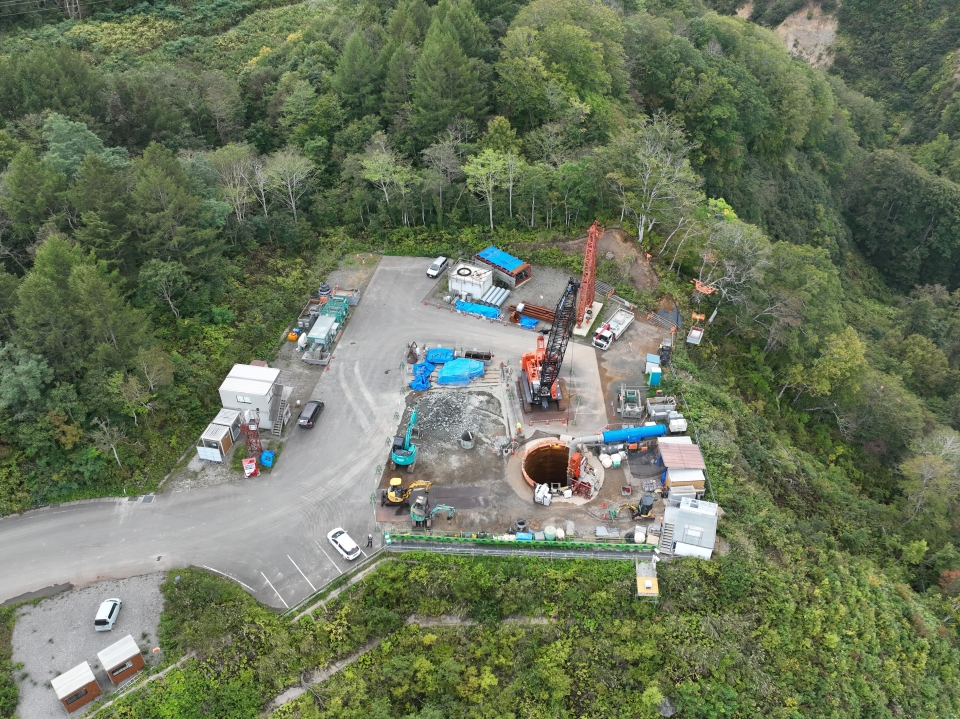

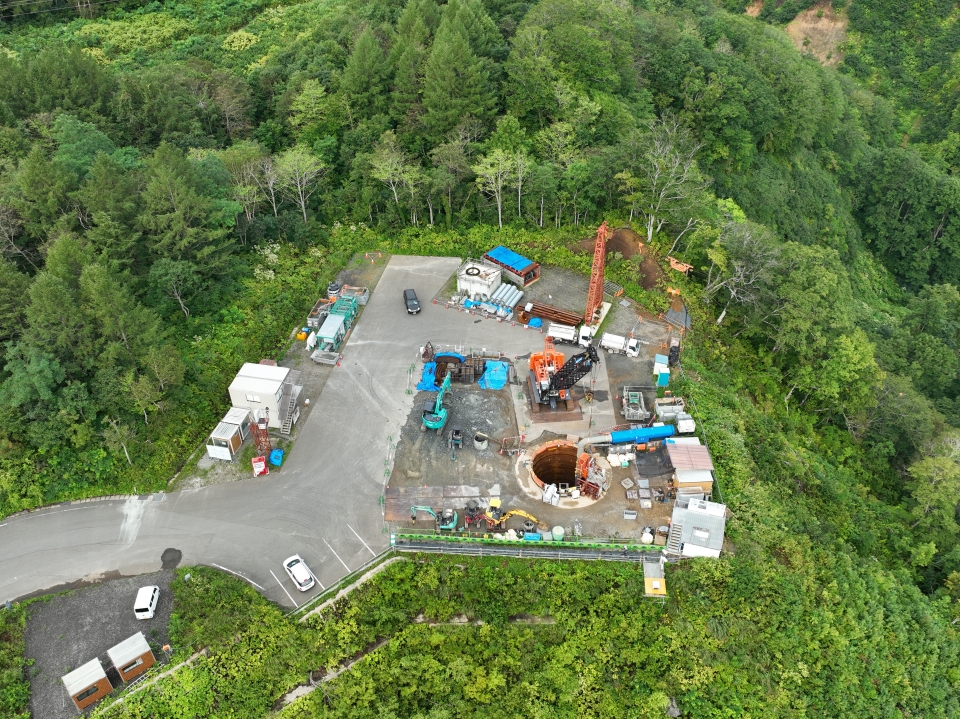

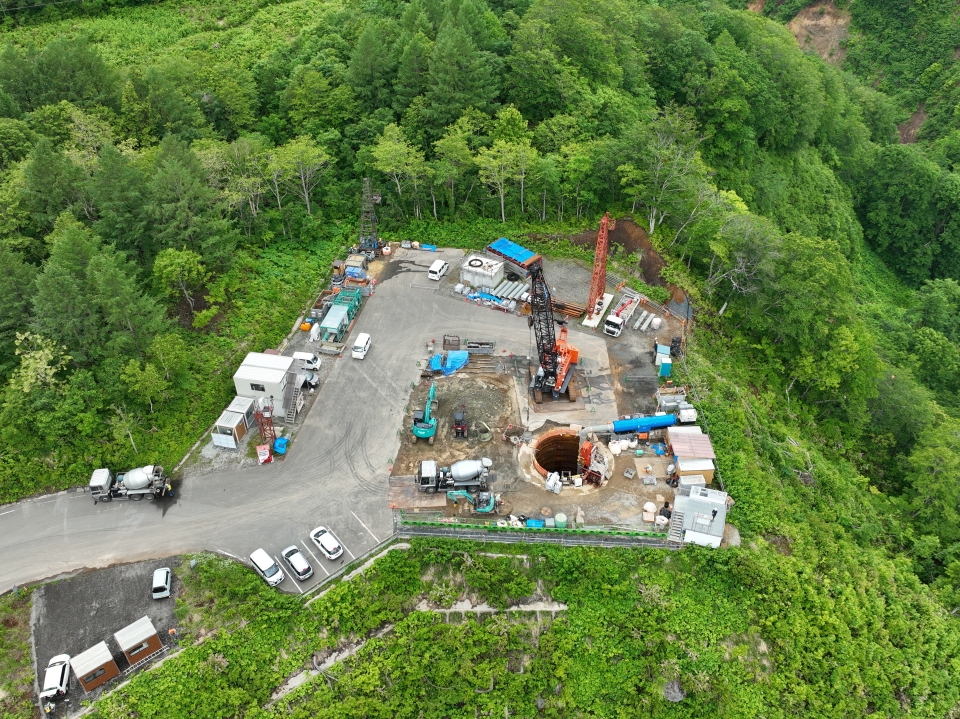

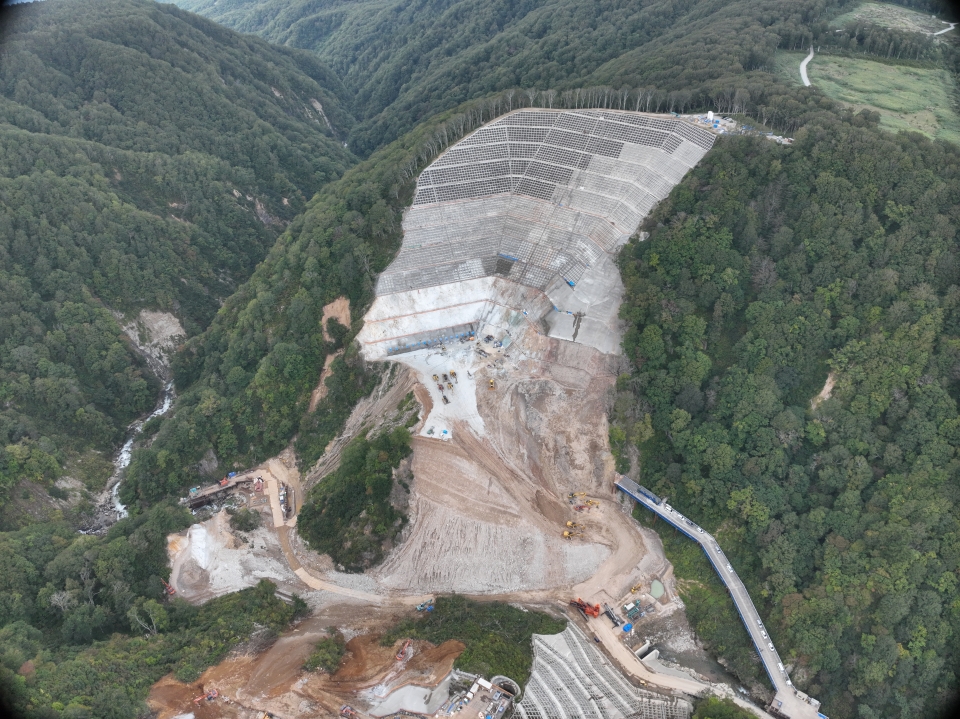

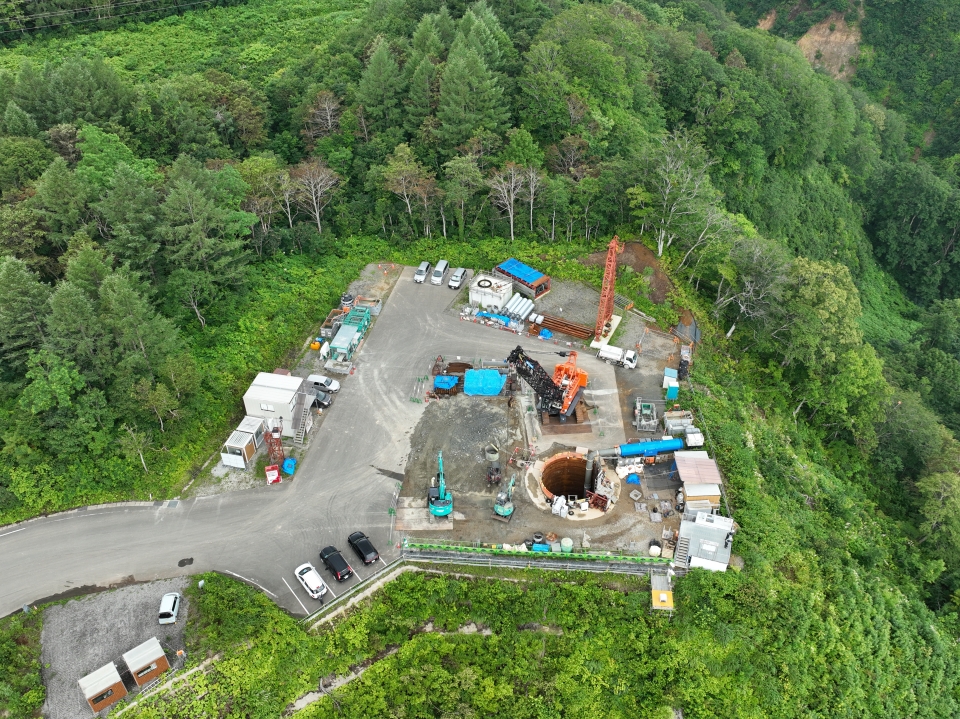

- 立坑φ7.2m(連絡通路)

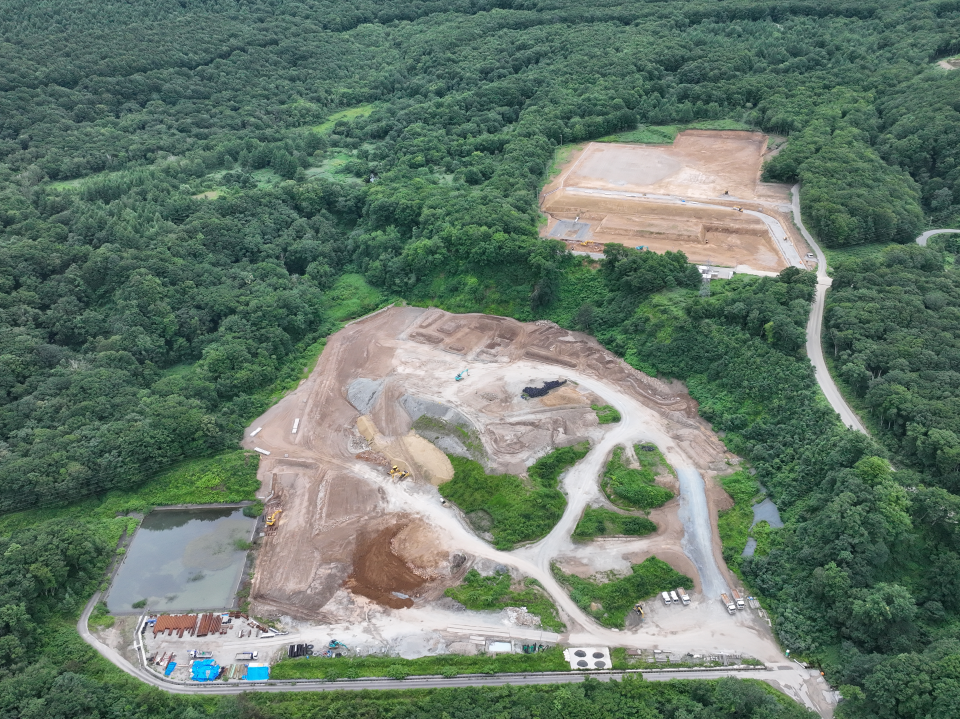

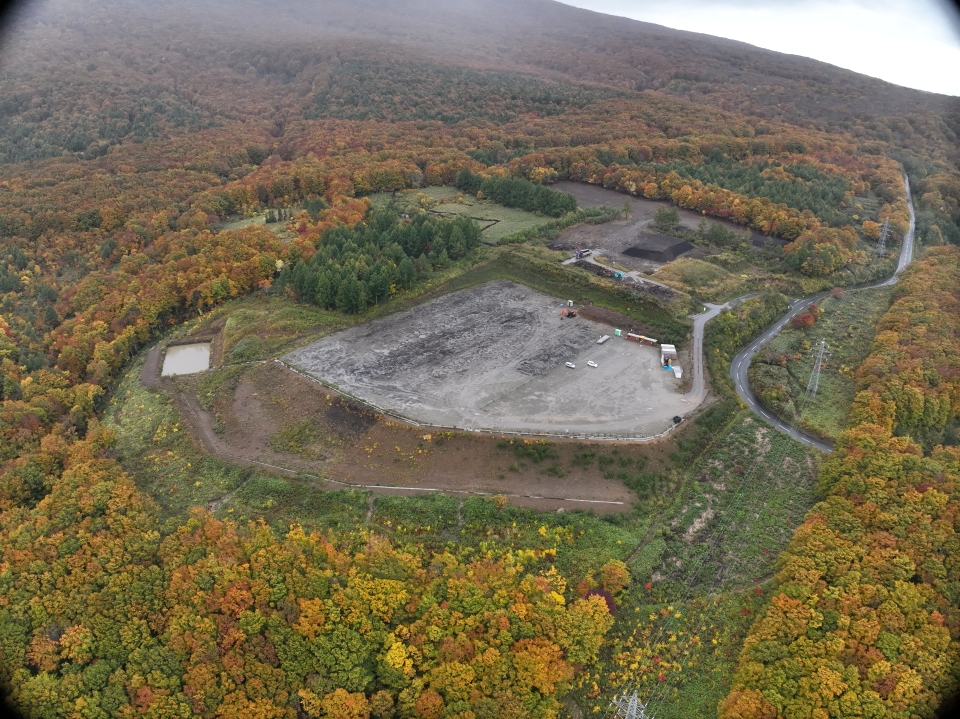

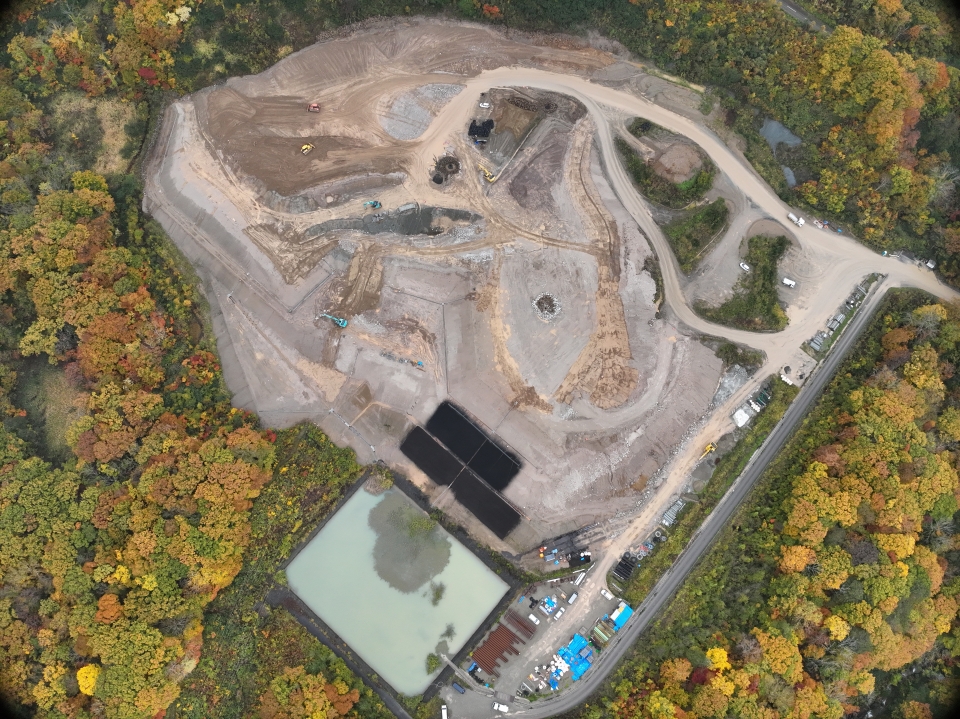

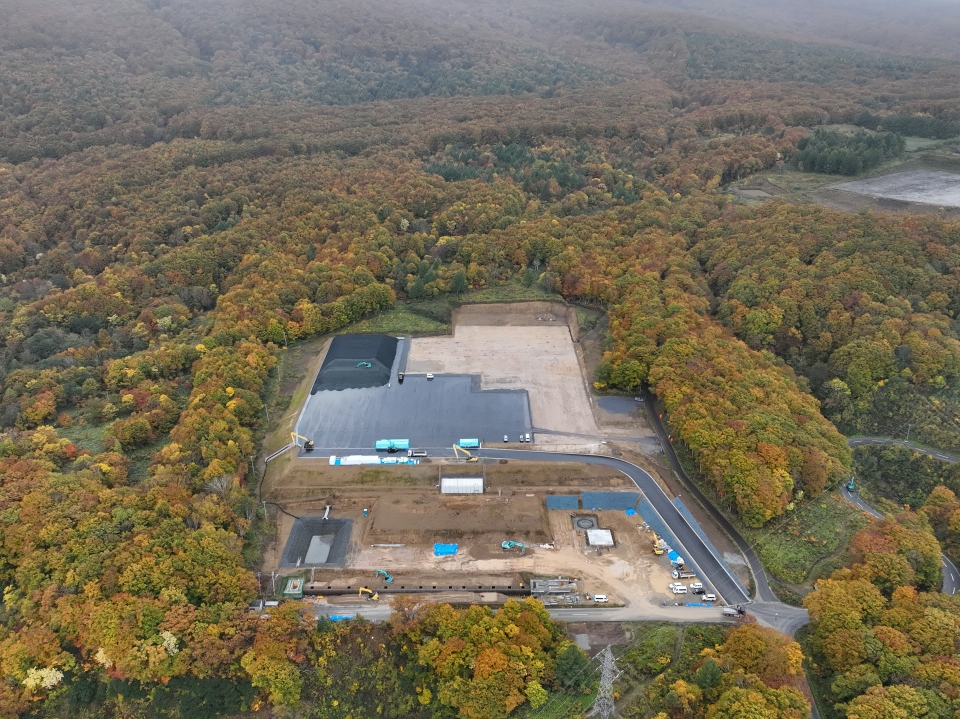

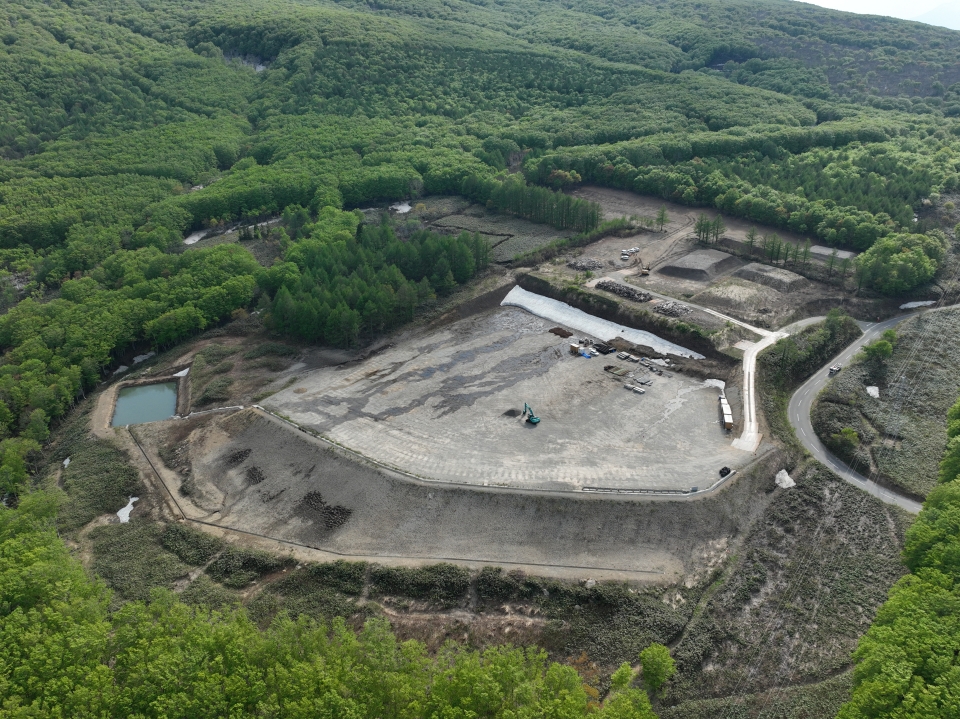

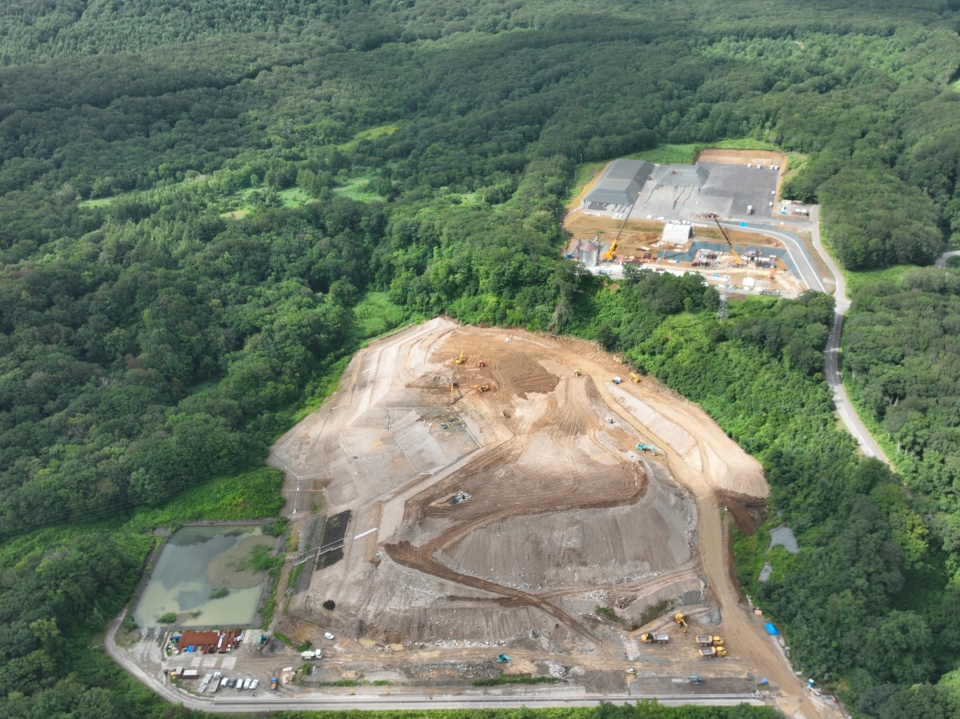

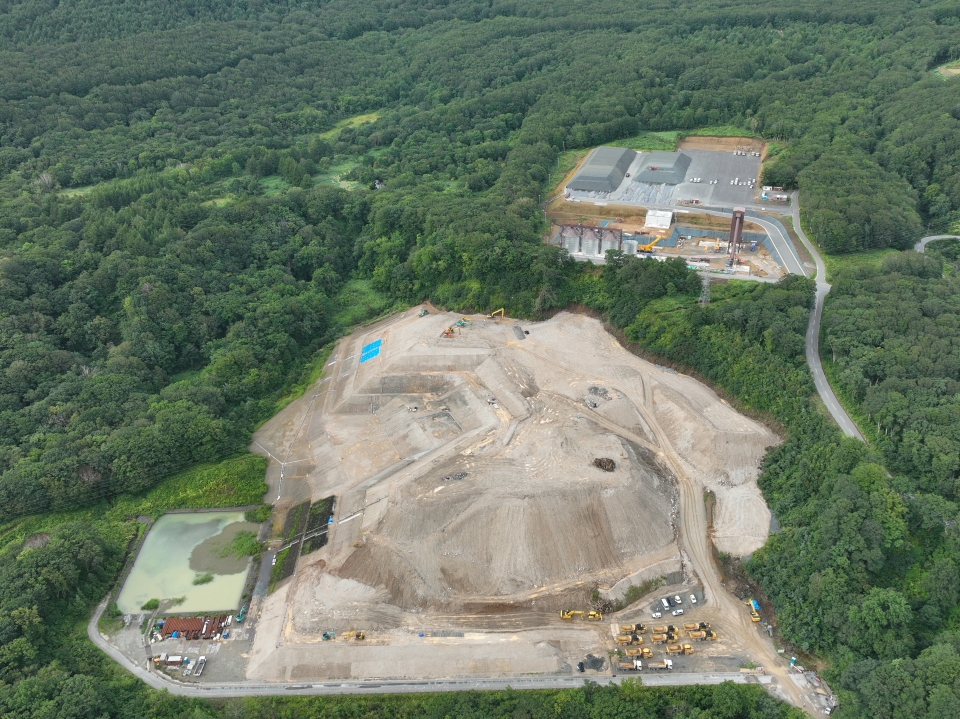

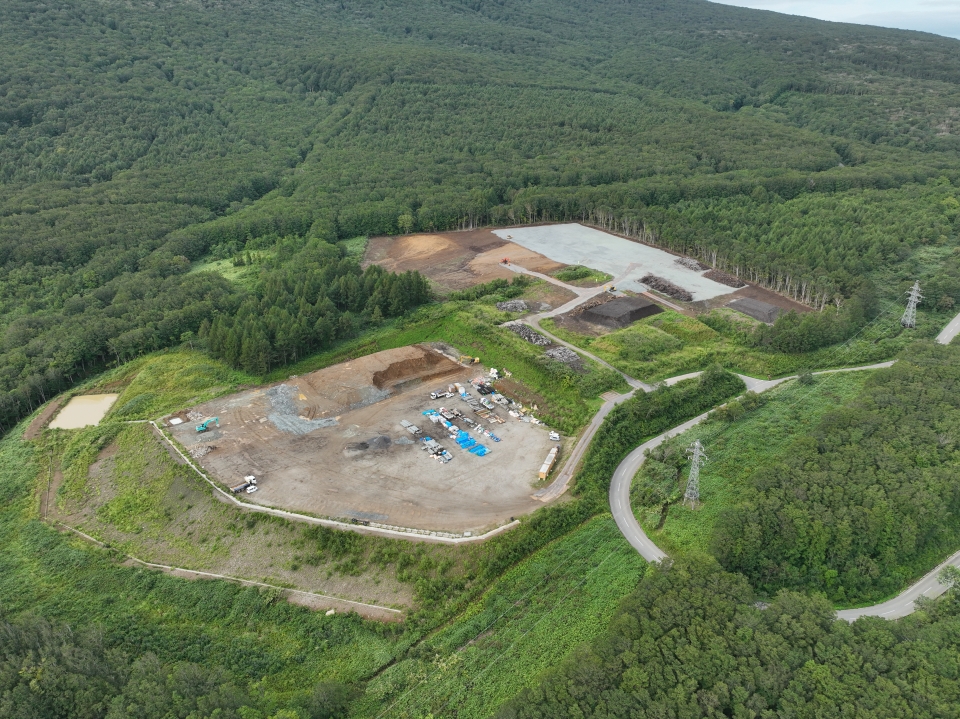

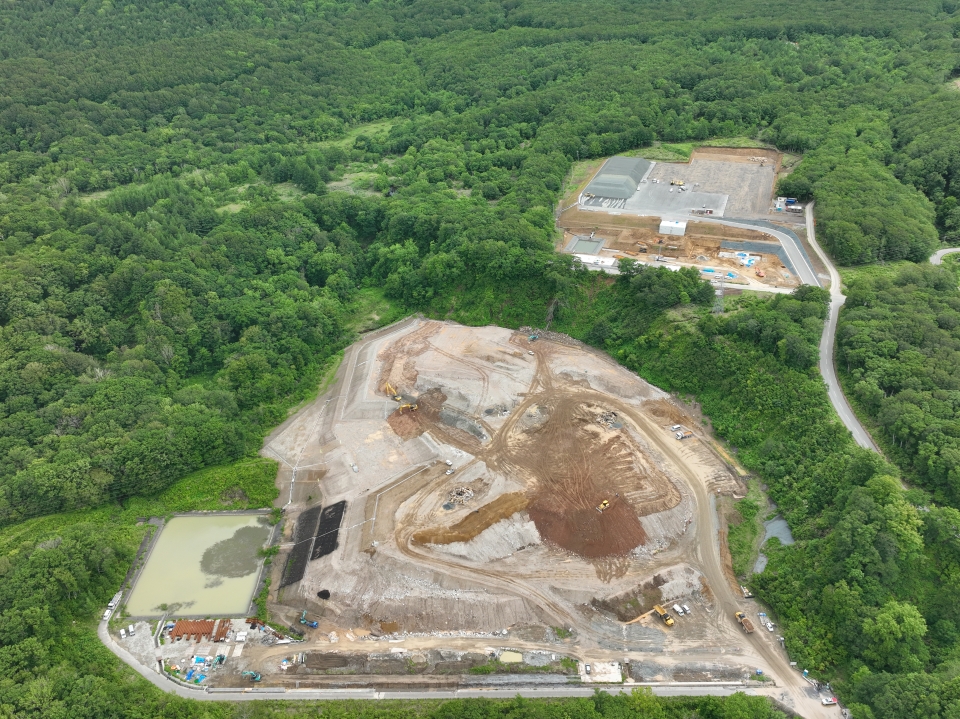

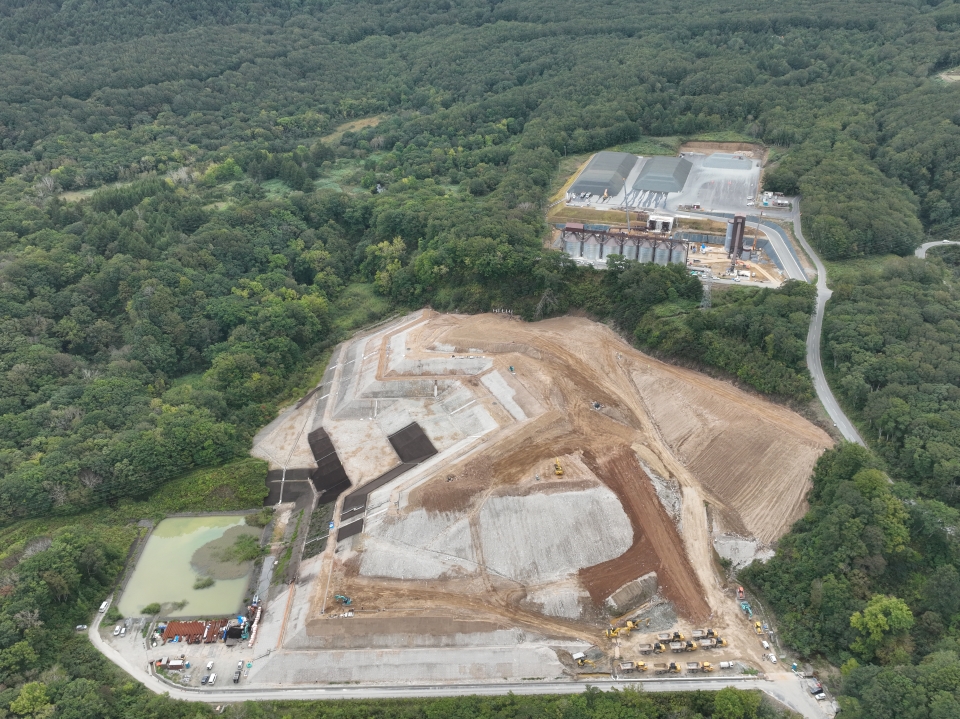

- 土捨場全景

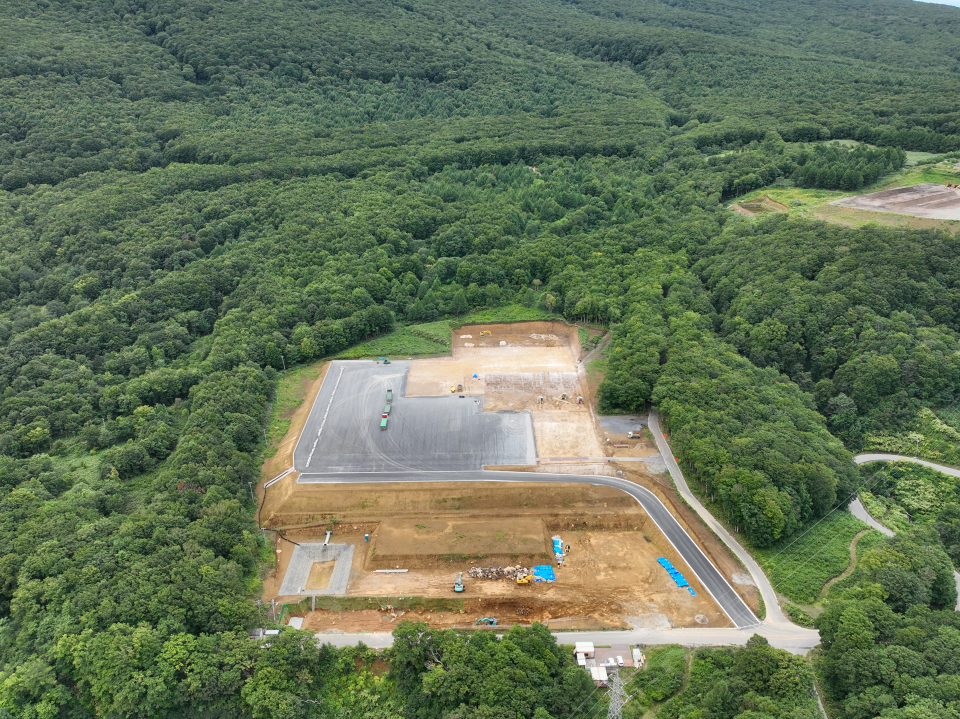

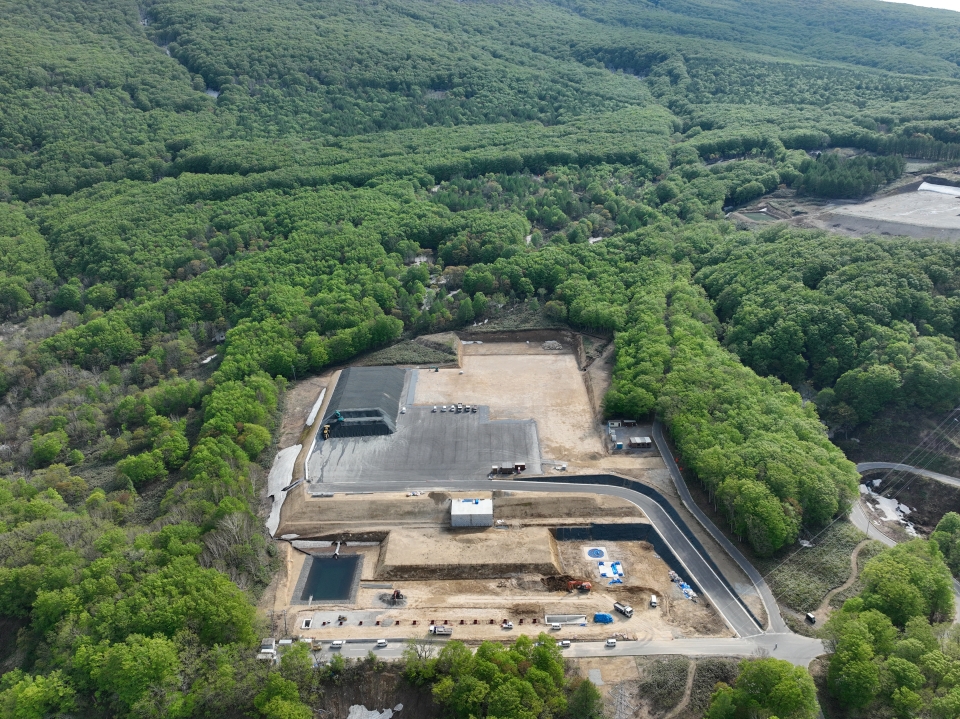

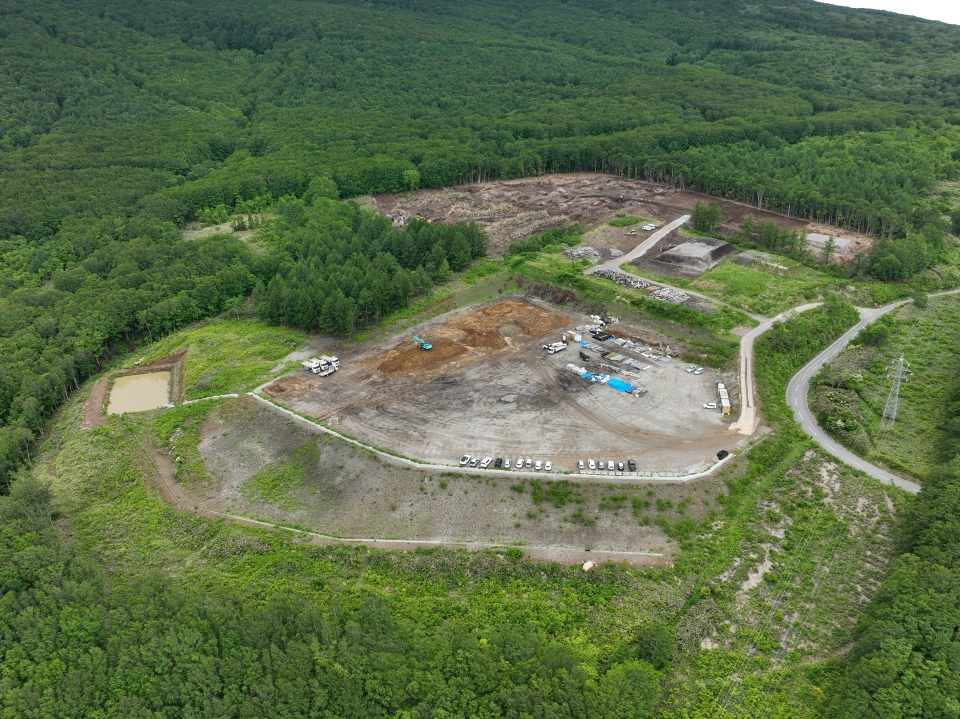

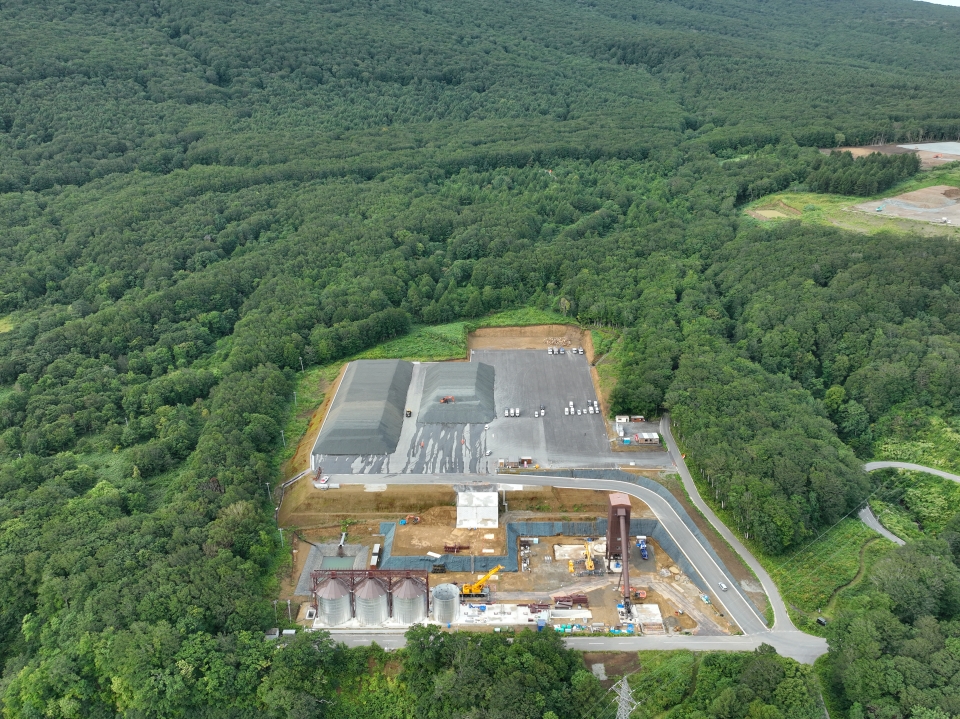

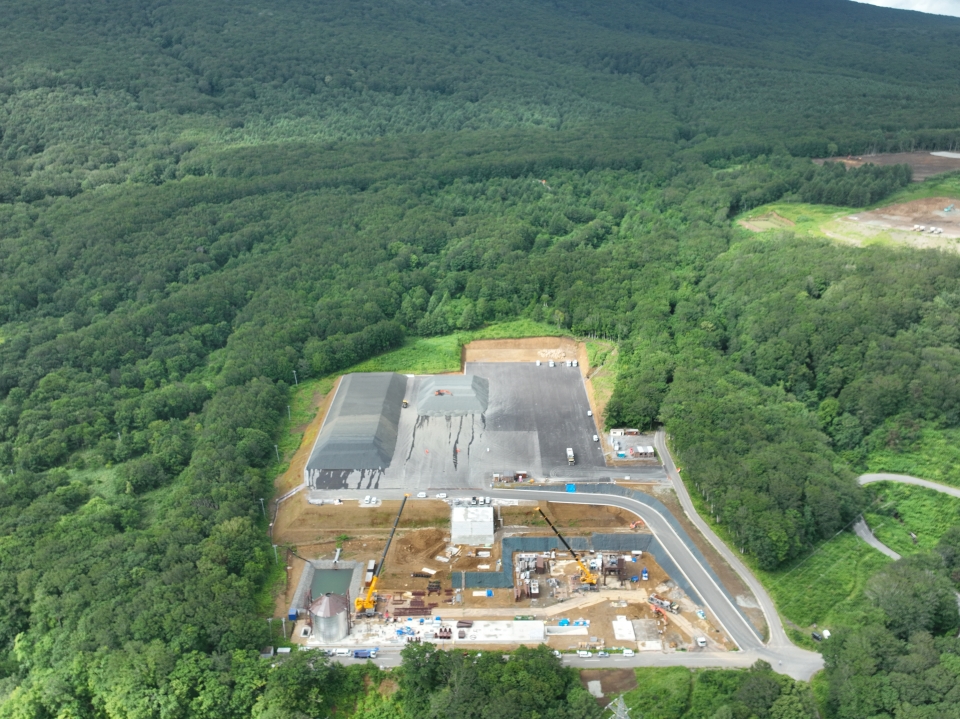

- 仮設ヤード全景

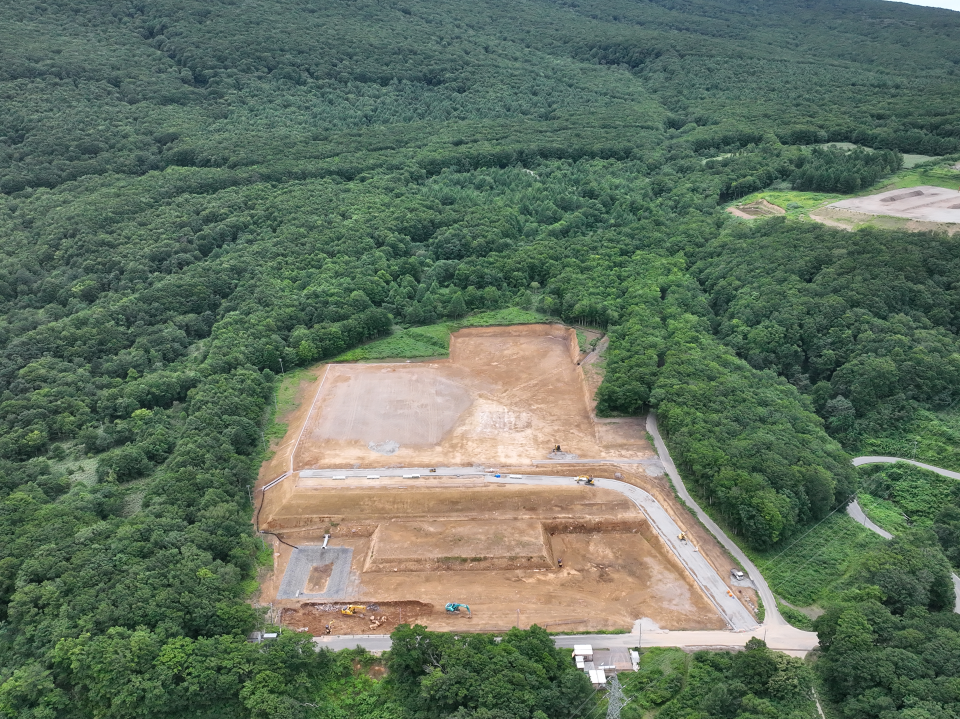

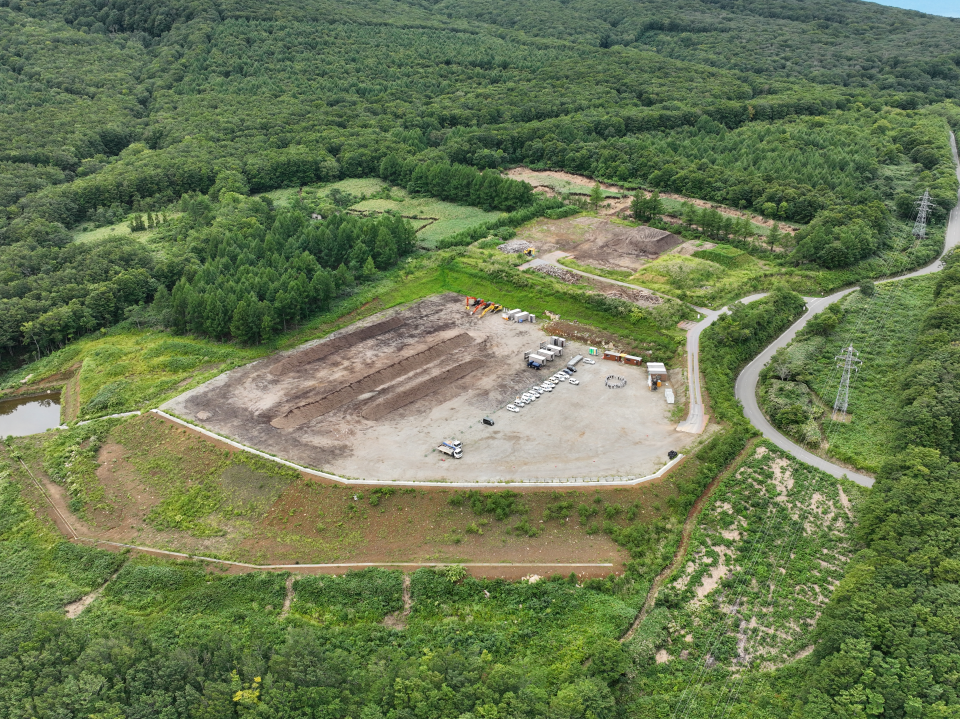

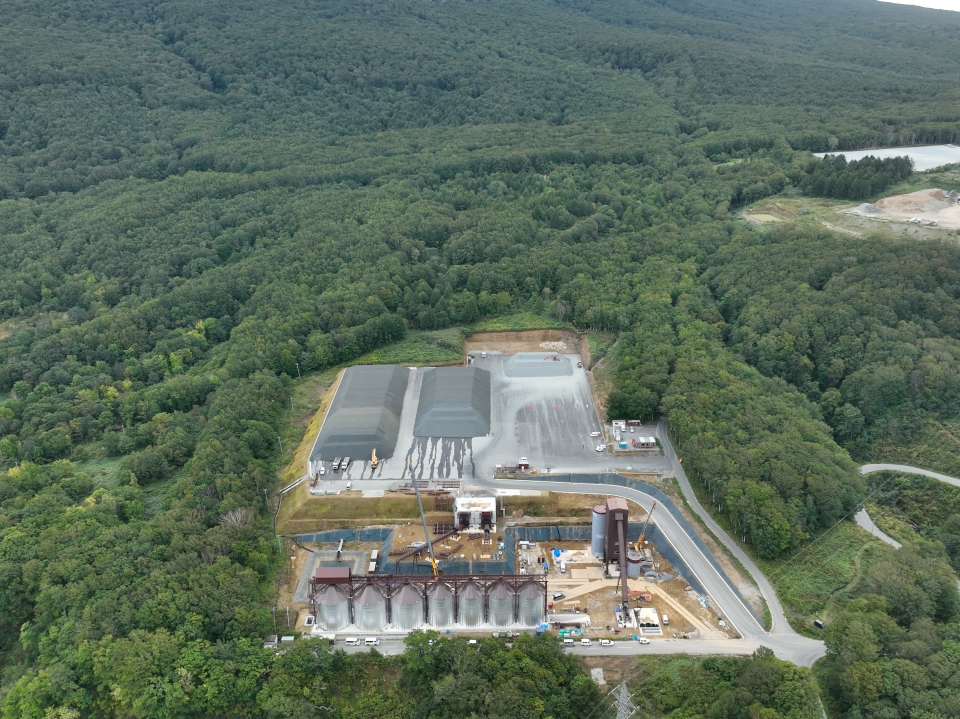

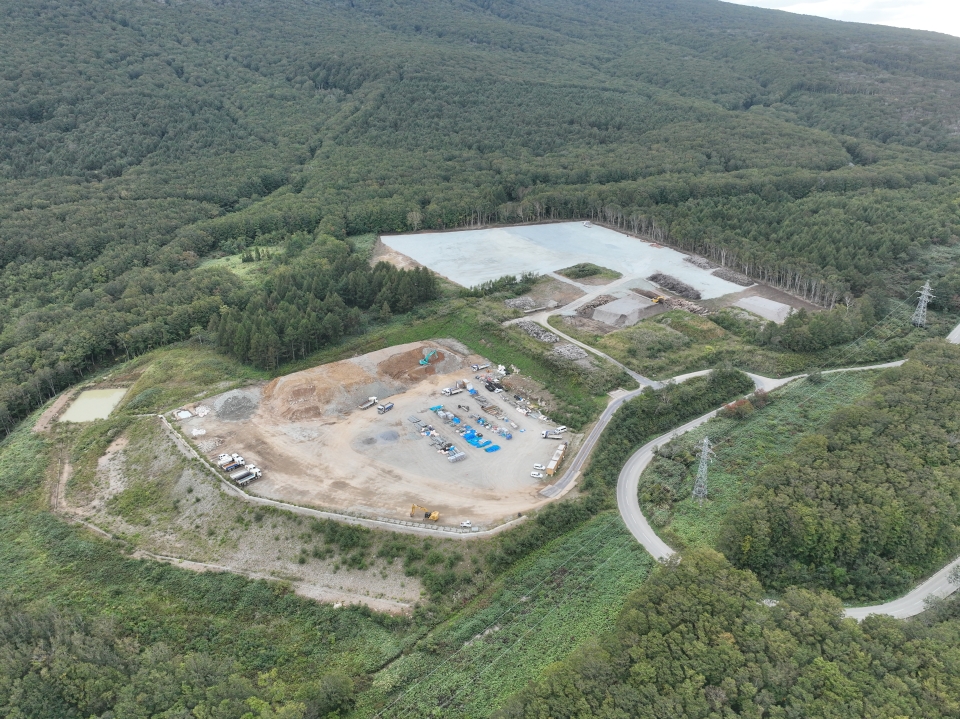

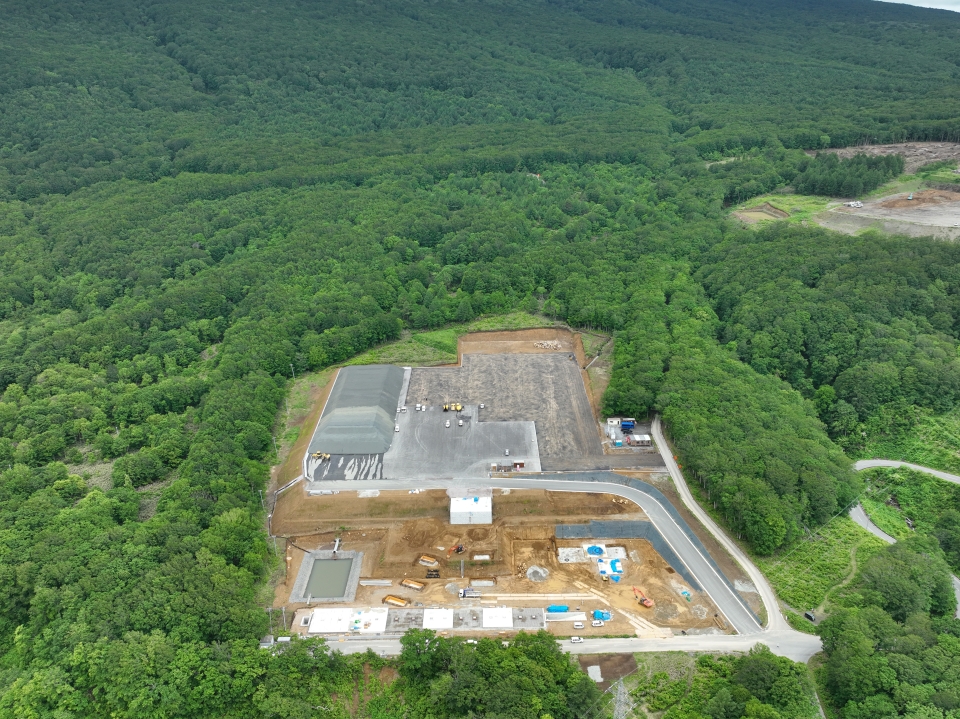

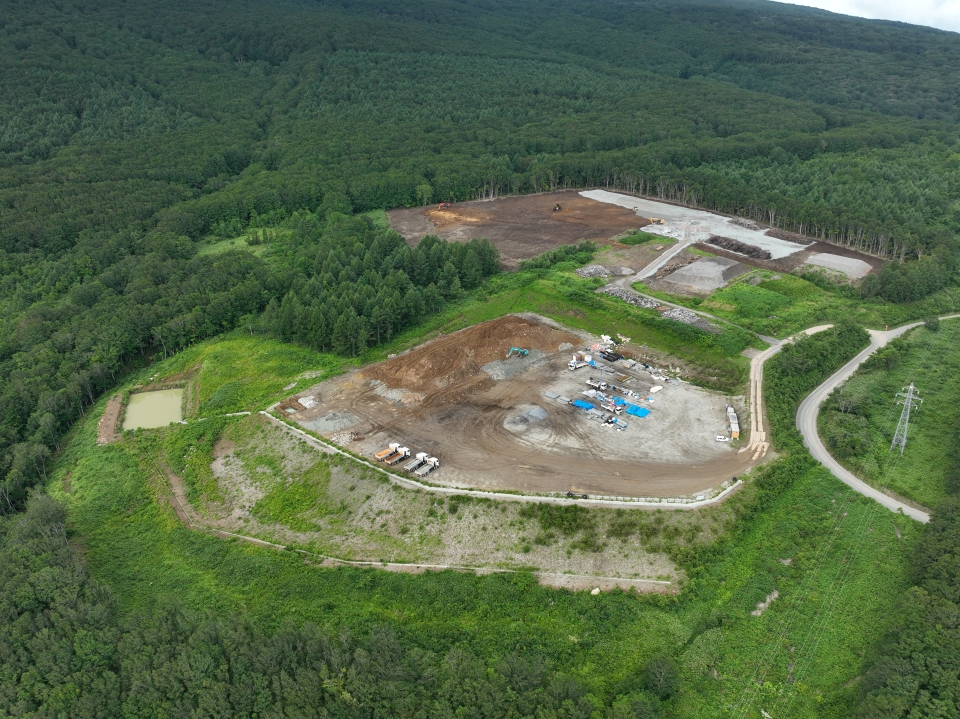

- ストックヤード全景

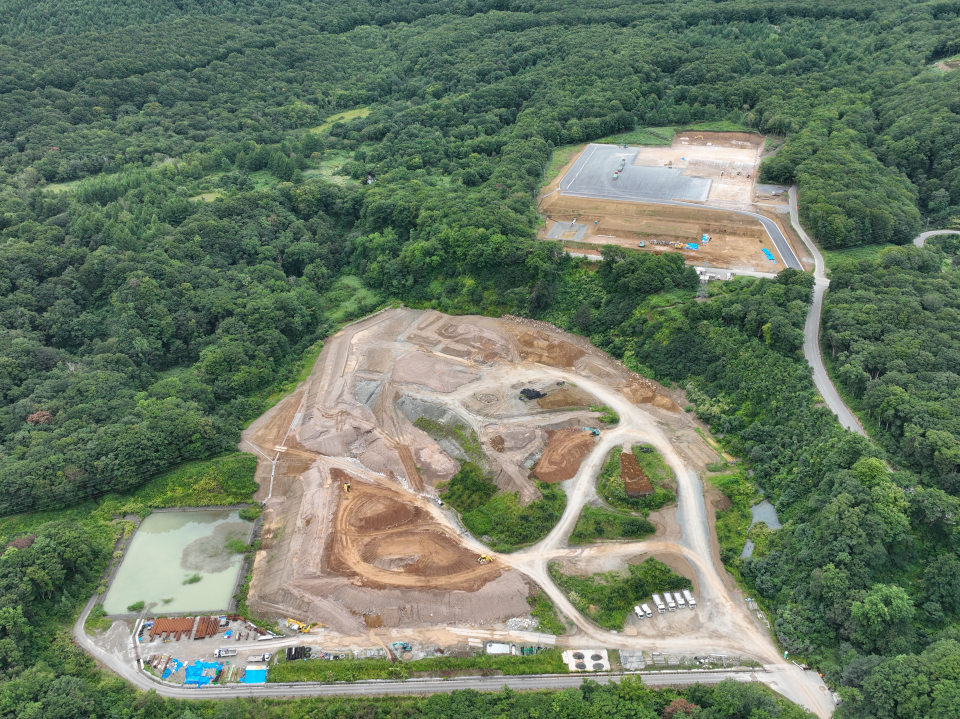

2025年8月

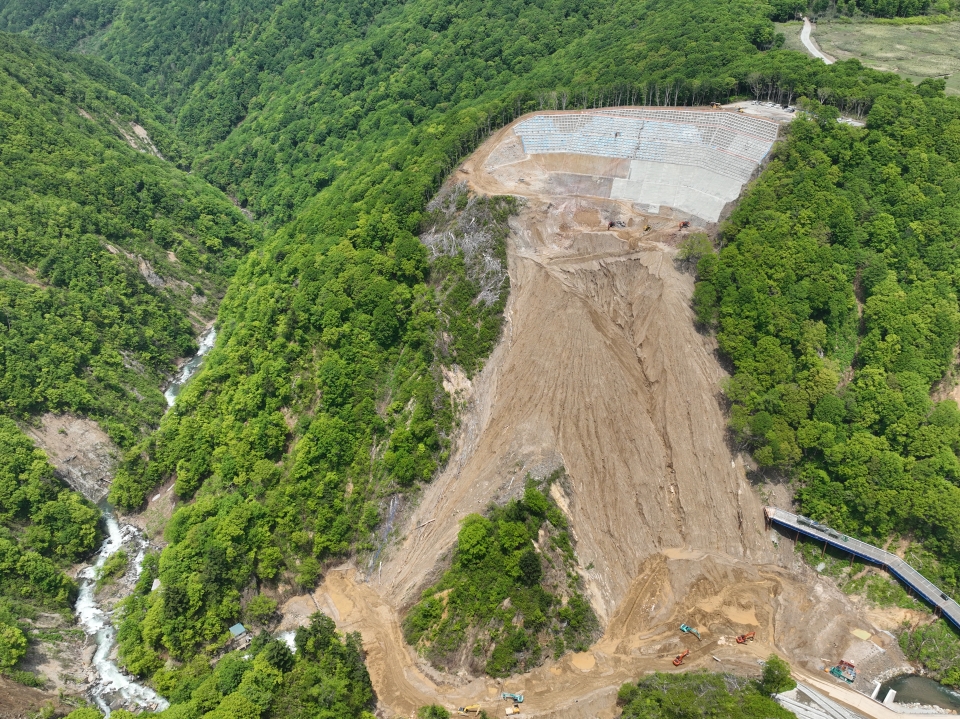

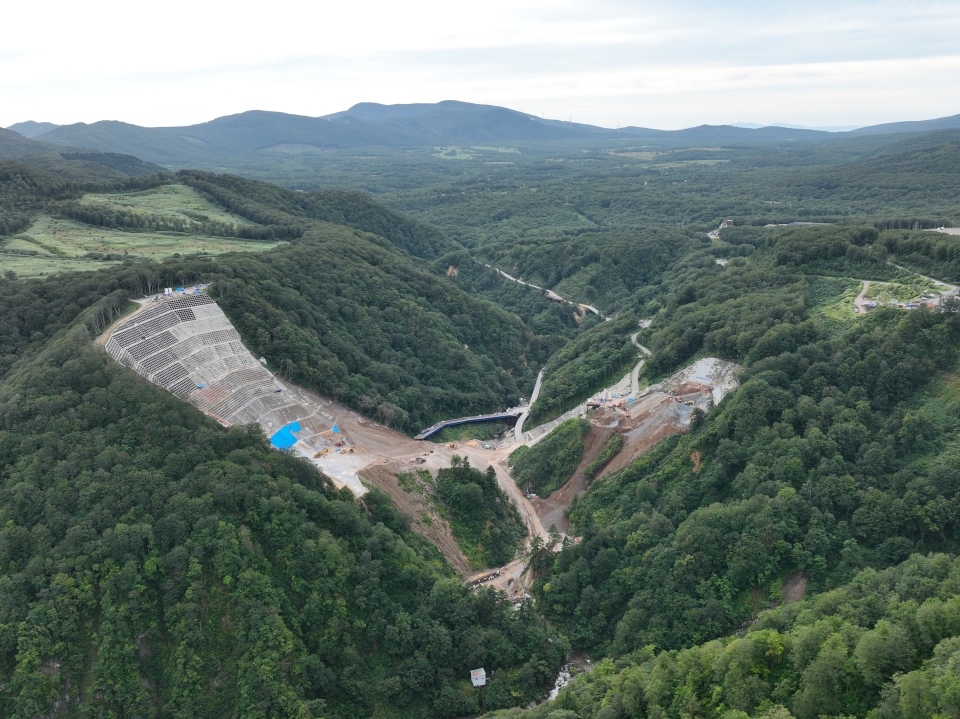

- 下流よりダムサイト全景

- 上流よりダムサイト全景

- 右岸基礎掘削全景

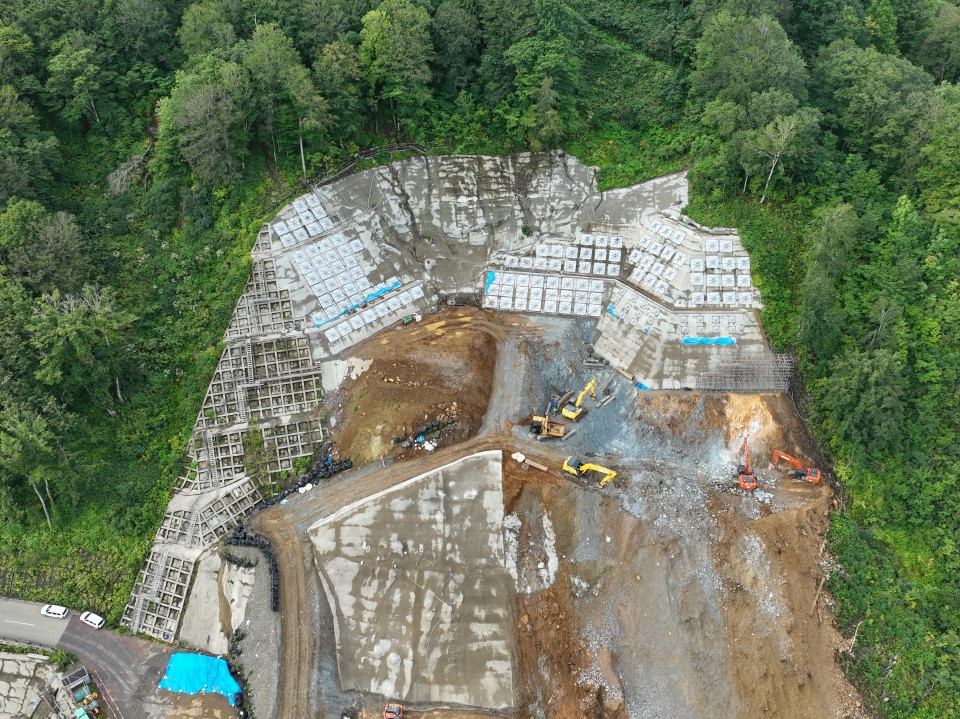

- 左岸基礎掘削全景

- 吞口上部斜面対策工全景

- 立坑φ7.2m(連絡通路)

- 土捨場全景

- 仮設ヤード全景

- ストックヤード全景
2025年7月

- 下流よりダムサイト全景

- 上流よりダムサイト全景

- 右岸基礎掘削全景

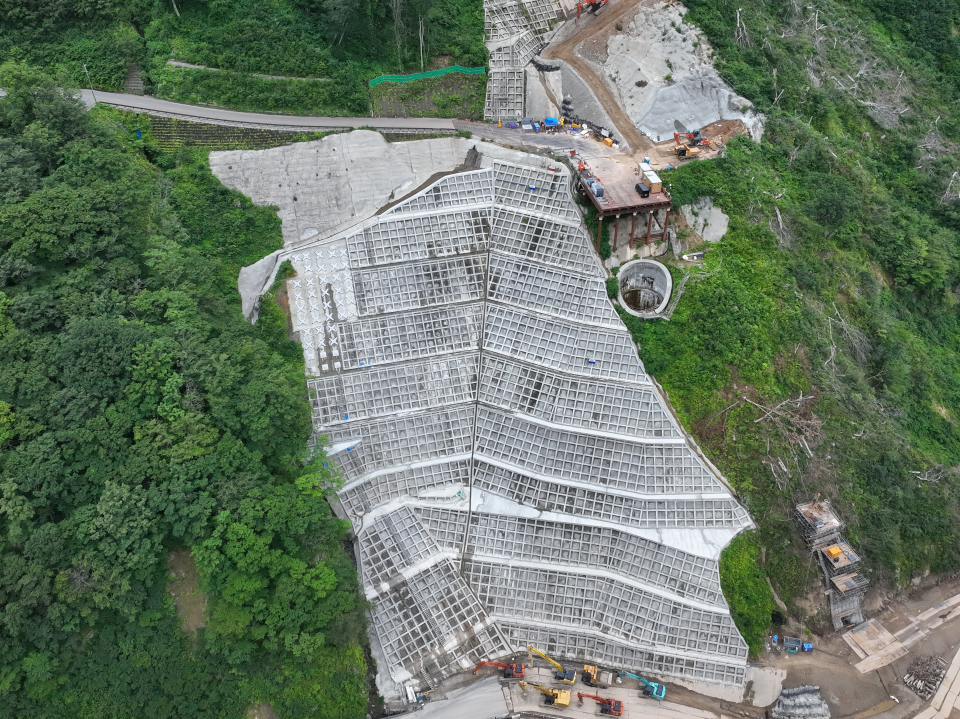

- 左岸基礎掘削全景

- 吞口上部斜面対策工全景

- 立坑φ7.2m(連絡通路)

- 土捨場全景

- 仮設ヤード全景

- ストックヤード全景
2025年5月

- 下流よりダムサイト全景

- 右岸基礎掘削全景

- 左岸基礎掘削全景

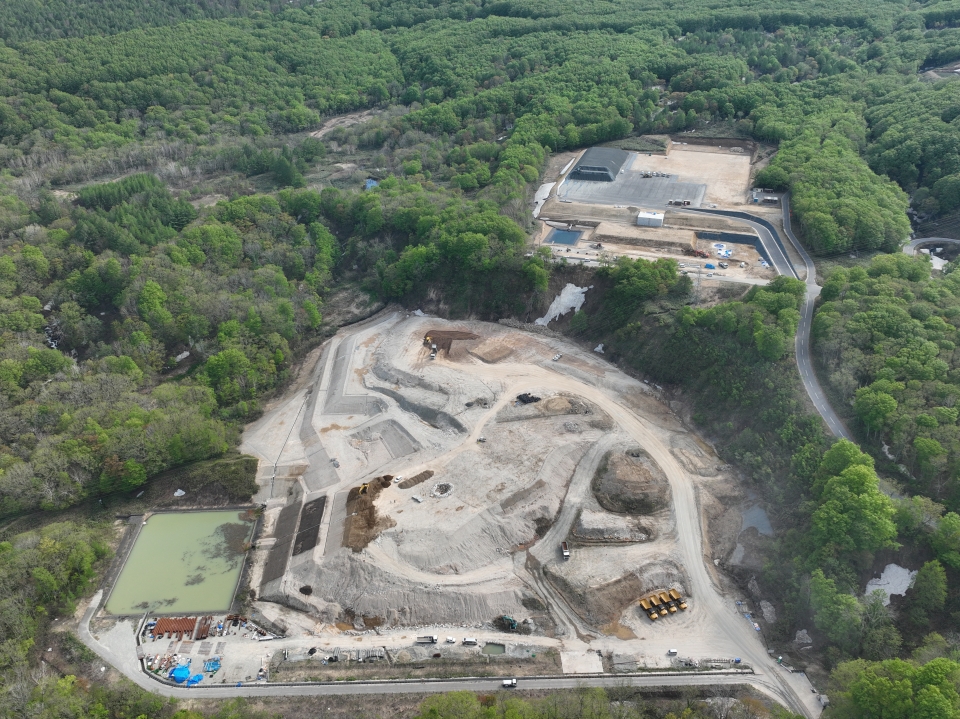

- 土捨場全景

- 仮設ヤード全景

- ストックヤード全景

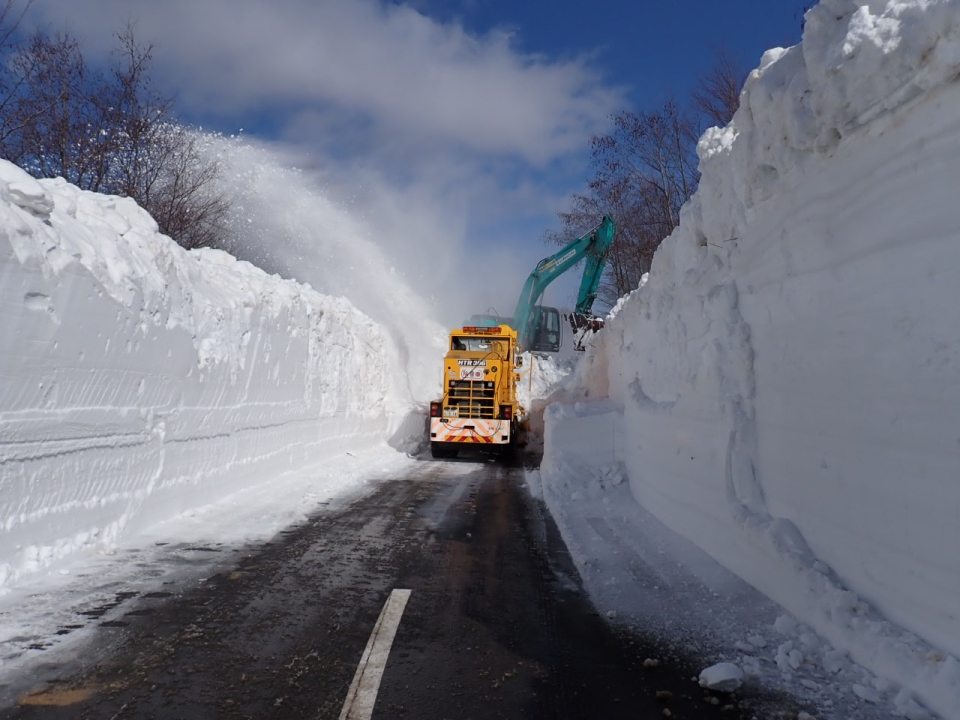

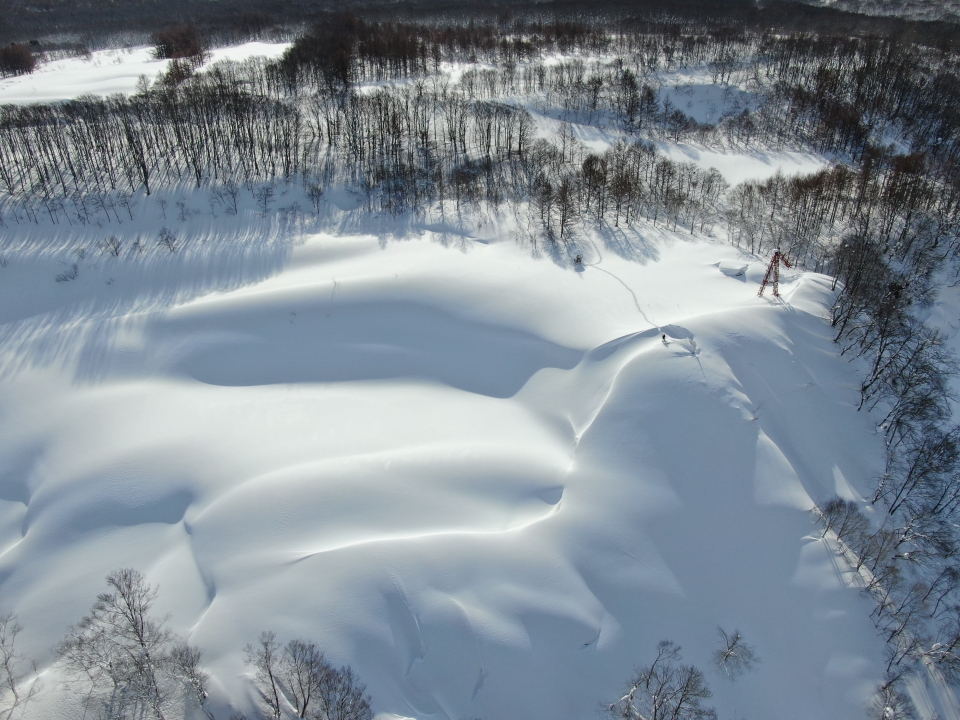

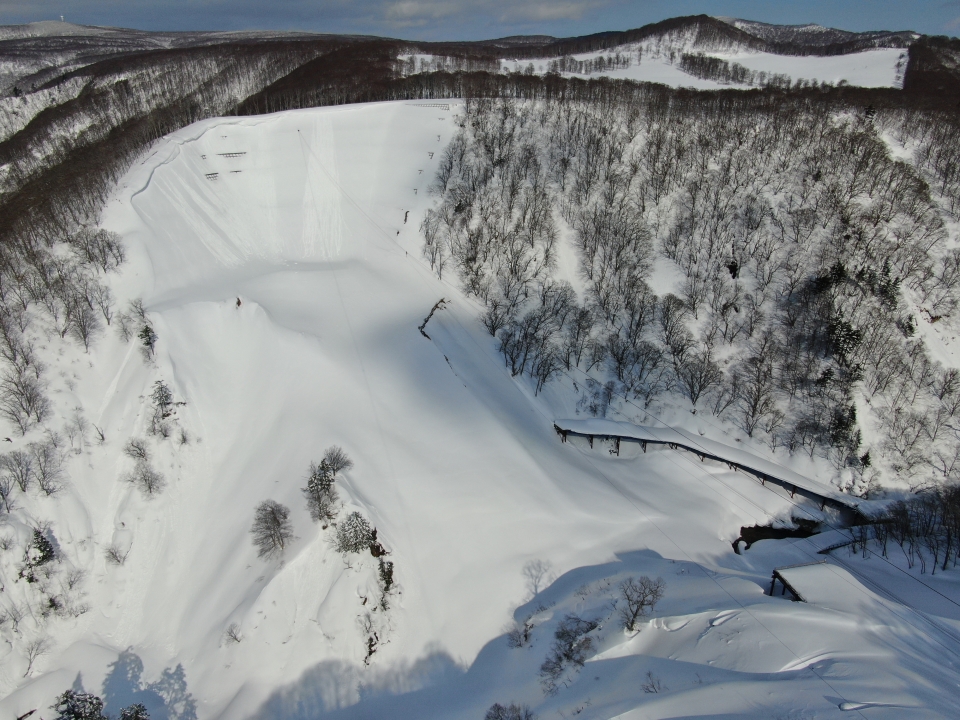

2025年4月 除雪開始

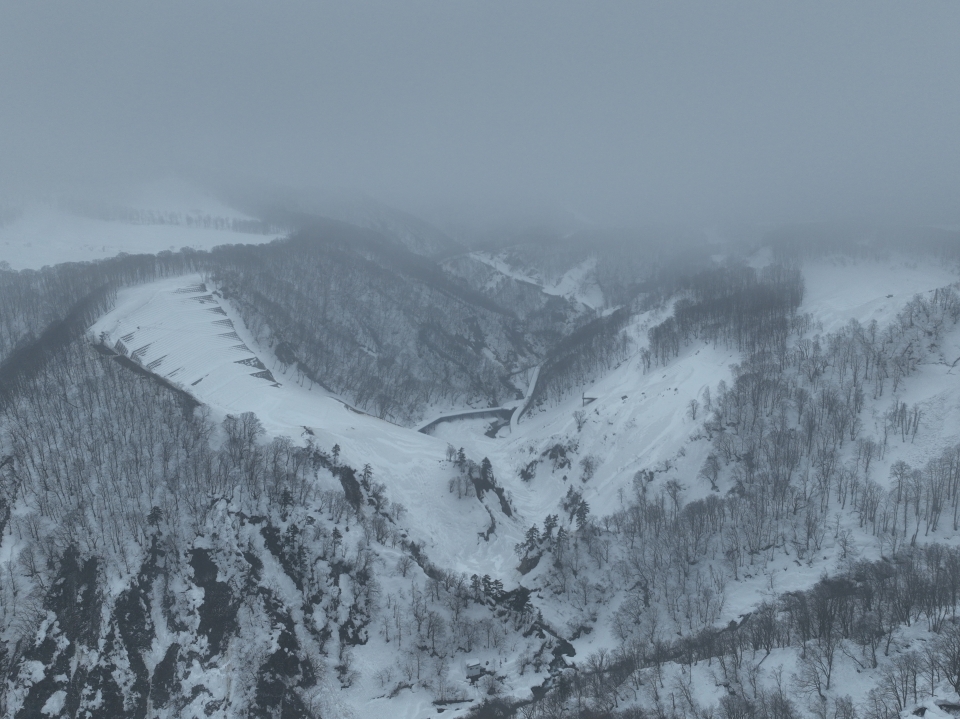

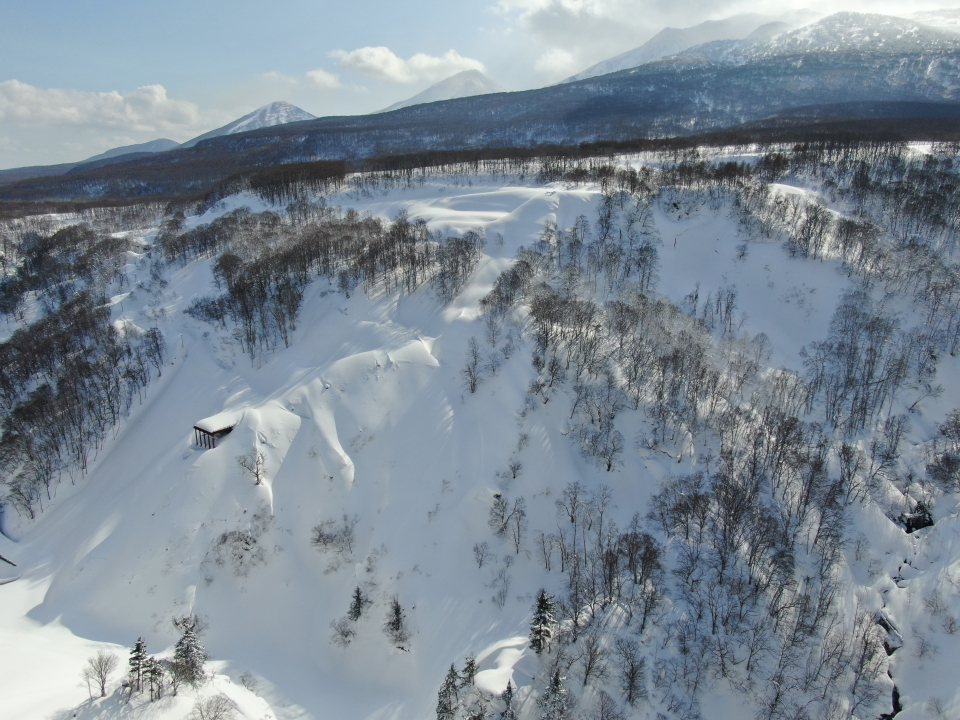

2025年1月 越冬中の現場

- 右岸側

- 河床部

- 左岸展望台
2024年11月 2024年度の作業終了
2024年10月

- 下流よりダムサイト全景

- 右岸基礎掘削全景

- 右岸基礎掘削状況

- 左岸基礎掘削全景

- 呑口上部斜面法面保護工

- 土捨場全景
2024年9月

- 下流よりダムサイト全景

- 右岸基礎掘削全景

- 右岸基礎掘削状況

- 左岸基礎掘削全景

- 呑口上部斜面法面保護工

- 土捨場全景
2024年8月

- 下流よりダムサイト全景

- 右岸基礎掘削全景

- 右岸基礎掘削状況

- 堤外仮排水トンネル(呑口部)

- 堤外仮排水トンネル(吐口部)

- 呑口上部斜面法面保護工
2024年7月

- 下流よりダムサイト全景

- 右岸基礎掘削全景

- 右岸基礎掘削状況

- 転流状況(呑口部)

- 呑口上部斜面法面保護工

- 4号道路拡幅工
2024年5月

- 右岸よりダムサイト全景

- 4号道路拡幅工事

- 堤外仮排水トンネル内

- 堤外仮排水トンネル(吐口部全景)

- 堤外仮排水トンネル(呑口部全景)

- 閉塞工(コンソリデーショングラウト)堤外仮排水トンネル内
2024年3月 除雪開始
2023年12月

- 堤外仮排水トンネル(吐口部全景)

- 堤外仮排水トンネル(呑口部全景)

- 左岸重機道路

- 右岸工事用道路

- 4号道路斜面対策工

- 土捨場全景
2023年10月

- 堤外仮排水トンネル(吐口部全景)

- 堤外仮排水トンネル

- 左岸重機道路

- 右岸工事用道路

- 4号道路斜面対策工

- 土捨場全景
2023年7月

- 堤外仮排水トンネル(吐口部全景)

- 堤外仮排水トンネル(吐口部)

- 左岸重機道路

- 右岸工事用道路

- 4号道路斜面対策工

- 土捨場全景
2023年4月 除雪開始
2023年3月(冬期間現場閉鎖状況)

- 転流工 立坑部(2023.3.15)

- 上流より全景(2023.3.15)

- 下流より全景(2023.3.15)
2023年2月 (冬期間現場閉鎖状況:現場出入口部)

- 冬期現場閉鎖(2022/11)

- 冬期現場閉鎖中(2022/12/8)

- 冬期現場閉鎖中(2023/2/17)
2022年10月

- 転流工(立坑+仮排水路トンネル掘削)

- 転流工(仮排水路トンネル吐口側貫通)

- 右岸工事用道路、メタルロード

- 4号工事用道路(抑止杭工)
2022年8月

- 転流工(立坑+仮排水路トンネル掘削)

- 仮排水路トンネル掘削

- 右岸工事用道路

- 4号工事用道路(抑止杭工)
2022年5月

- 転流工(立坑+仮排水路トンネル掘削)

- 仮排水路トンネル掘削

- 4号工事用道路(メタルロード)

- 4号工事用道路(抑止杭 構台設置工)
2022年4月 除雪開始
2022年1月

- 下流より全景

- 左岸頂部(転流工:立坑、堤外仮排水路)

- 4号工事用道路(メタルロード)

- 4号工事用道路(抑止杭 構台設置工)

- 左岸排土工(法面保護工)

- 左岸展望台ヤード
2021年11月

- 下流より全景

- 堤外仮排水路トンネル

- 4号工事用道路(メタルロード)

- 左岸排土工(法面保護工)

- 4号工事用道路(抑止杭 構台設置工)

- 土捨場整備工
2021年9月

- 上流より全景

- 下流より全景

- 転流工(立坑掘削)

- 河床進入路

- 左岸排土工(法面保護工)

- 4号工事用道路(メタルロード)

- 4号工事用道路(抑止杭 構台設置工)

- 土捨場整備工
2021年8月

- 転流工(立坑掘削)

- 河床進入路 法面保護工

- 左岸排土工(法面保護工)

- 4号工事用道路(メタルロード)

- 4号工事用道路(抑止杭 構台設置工)

- 土捨場整備工
2021年5月

- 竹割土留(リングビーム)

- 左岸頂部法面工(ロックボルト)

- 索道設置(左岸展望台)

- 左岸排土工
2021年4月1日 除雪開始
2020年11月

- 左岸頂部掘削、転流工(作業構台)

- 4号工事用道路(河床進入路)

- 左岸排土工

- ストックヤード造成工

- 土捨場工
2020年7月

- 左岸頂部掘削

- 4号工事用道路

- 左岸排土工

- ストックヤード造成工
2020年4月 除雪

- 場内工事用道路除雪
2019年9月 土捨場不良土改良工事

- 土捨場
